某平原区枢纽工程由采用闸、站结合布置方式,该枢纽工程的发电装机容量为 300MW

admin2022-08-02  36

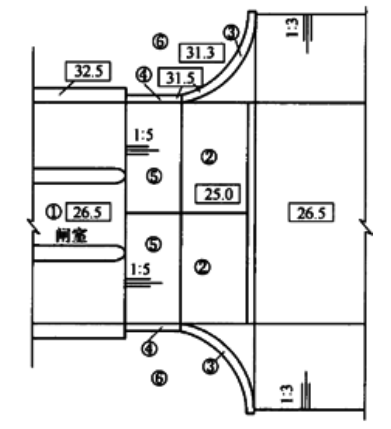

问题 某平原区枢纽工程由采用闸、站结合布置方式,该枢纽工程的发电装机容量为 300MW。该基坑处于黏土地层,且边坡不稳,故采用管井井点降水。该枢纽工程在施工期间发生如下事件:事件一:该节制闸共 3 孔,闸室每孔净宽 8m,主要工程内容包括:(1)闸底板和闸墩;(2)消力池;(3)消力池段翼墙;(4)斜坡段翼墙;(5)斜坡段护底;(6)翼墙后填土等。其工程平面布置示意图如图所示。事件二:在泵站前池分部工程完工后,对其进行了质量评定。结果如下:该分部工程有 50 个单元工程,单元工程质量全部经监理单位复核认可,50 个单元工程质量全部合格其中优良单元工程 38个;主要单元工程以及重要隐蔽单元工程共 20 个,优良 19 个,施工过程中检验水泥共 10 批,钢筋共 20 批,砂共 15 批,石子共 15 批,质量均合格,混凝土试件:C25 共 19 组、C20 共 10 组、C10 共 5 组,质量全部合格,施工中未发生过质量事故。事件三:施工单位为加强施工安全生产管理,对施工现场的“三宝”进行严格排查。【问题】1.指出本枢纽工程等别、主要建筑物级别以及施工围堰(土石)的洪水标准范围。2.背景资料中基坑降水方案是否可行,为什么?合适的降水方案是什么?指出基坑降水的主要目的?3.指出事件一中主要工程内容的合理施工顺序(工程内容用序号表示)。4.指出该分部工程的质量等级,并说明理由。5.事件三中的“三宝”具体内容及其对应的“三证”是指什么?

选项

答案

解析 1.工程等别Ⅱ等,主要建筑物级别 2 级,施工围堰的洪水标准范围重现期为 20~10 年。
2.(1)背景资料中基坑降水方案不可行。
理由:本工程的基地处于黏性土地层,渗透系数小,且边坡不稳,易产生流土、流砂、管涌等现象,不宜采用管井降水方案。
(2)合适的降水方案是轻型井点降水。
(3)基坑降水的目的主要有:增加边坡的稳定性;对于细砂和粉砂土层的边坡,防止流砂和管涌的发生;对下卧承压含水层的黏性土基坑,防止基坑底部隆起;保持基坑土体干燥,方便施工。
3.主要工程内容的合理施工顺序:(1)→(3)→(4)→(6)→(2)→(5)。
4.该分部工程的质量等级为优良。
理由:单元工程质量全部合格,其中优良率为 76%,大于 70%,主要单元工程以及重要隐蔽单元工程质量优良率为 95%,大于 90%,且未发生过质量事故。原材料、中间产品质量全部合格。混凝土试件(<30 组)质量合格。故该分部工程的质量等级为优良。
5.(1)“三宝”指安全网、安全带、安全帽。
(2)“三证”是指厂家安全生产许可证、产品合格证和安全鉴定合格证书。
转载请注明原文地址:https://tihaiku.com/jzgc/145751.html

最新回复(0)
