某水利枢纽工程由混凝土重力坝、水电站等建筑物构成。施工单位与项目法人签订了其中某

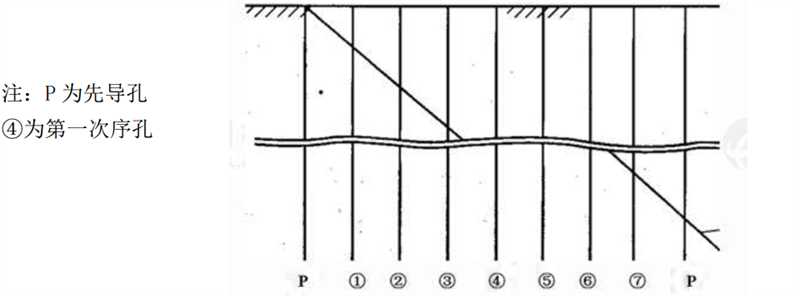

admin2022-08-02  36

问题 某水利枢纽工程由混凝土重力坝、水电站等建筑物构成。施工单位与项目法人签订了其中某坝段的施工承包合同,部分合同条款如下:合同总金额壹亿伍仟万元整;开工日期为 2016年 9 月 20 日,总工期 26 个月。开工前项目法人向施工单位支付 10%的工程预付款,预付款扣回按公式计算。其中 F1 为 10%,F2 为 90%。施工过程中发生如下事件:事件 1:在导流设计前,施工单位在围堰工程位置进行了补充地质勘探,支付勘探费 2 万元。施工单位按程序向监理单位提交了索赔意向书和索赔申请报告。索赔金额为 2.2 万元(含勘探费 2 万元,管理费、利润各 0.1 万元)。事件 2:大坝坝基采用水泥灌浆,灌浆采用单排孔,分三序施工,其施工次序如下图。根据施工安排在基岩上浇筑一层坝体混凝土后再进行钻孔灌浆。事件 3:截止 2017 年 3 月,施工累计完成工程量 2700 万元,4 月份月进度付款申请单如下表:问题:1、事件 1 中,施工单位可以获得索赔费用是多少?并说明理由。2、指出事件 2 中的灌浆按灌浆目的分类属于哪类灌浆?该灌浆的作用是什么?3、指出事件 2 中第二次序孔、第三次序孔分别是哪些?说明帷幕灌浆分排和分序灌浆的要求。4、指出预付款开会公式中 A、C、S 分别代表的含义。5.计算表中Ⅰ、Ⅱ、Ⅲ分别代表的金额。

选项

答案

解析 1.施工单位可以获得索赔的费用是零(或不可以获得)。施工单位为其临时工程所需进行的补充地质勘探,其费用由施工单位承担。
2.帷幕灌浆(或防渗灌浆)。作用:用浆液灌入岩体或土层的裂隙、孔隙,形成防水幕,以减小渗流量或降低扬压力。
3.②、⑥为第二次序孔;①、③、⑤、⑦为第三次序孔。
帷灌浆应按分序加密的原则进行。由三排孔组成的帷幕,应先灌注下游排孔,再灌注上游排孔,后灌注中间排孔,每排孔可分为二序。由两排孔组成的惟幕应先灌注下游排孔,后灌注上游排孔.每排孔可分为二序或三序。单排孔帷幕应分为三序灌浆。
4.预付款扣回公式中的A--工程预付款总金额;C--合同累计完成金额;S—签约合同价。5.工程预付款总额:15000×10%=1500万元;
三月份累计扣还预付款:R3=1500×(2700-15000×10%)/(90%-10%)/15000=150万元;四月份累计扣还预付款:R4=1500×(2700+448-15000×10%)/(90%-10%)/15000=206万元;
四月份实际支付工程款:4480000-560000=3920000元。
Ⅰ为1500000元;Ⅱ为560000元;Ⅲ为392000元。
