问题 某堤防除险加固工程施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:由于设计变更,当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量 15%以上的部分所造成的延期由发包人承担责任;工期提前的奖励标准为 12000 元/天,逾期完工违约金为12000 元/天。经监理单位批准的施工进度计划如下图(假定各项工作均衡施工)。在施工过程中发生了如下事件:事件 1:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟 10 天运抵现场。事件 2:在 C 工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致 C 工作推迟 5 天完成。事件 3:在 D 工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致 D 工作推迟 6 天完成。事件 4:在 G 工作中,由于设计变更使 1 号堤段填筑的工程量达到工程量清单估算工程量的 120%,导致 G 工作 48 天完成。事件 5:在 F 工作中,承包人采取赶工措施,F 工作 20 天完成。问题:1、确定施工进度计划的工期,并指出关键工作。2、分别分析事件 1、事件 2、事件 3、事件 4 对工期的影响。3、分别指出事件 1、事件 2、事件 3、事件 4 承包人是否有权提出延长工期,并说明理由。4、根据施工中发生的上述事件,确定该工程的实际完成时间是多少天,以及承包人因工期提前得到的奖励或因逾期应支付的违约金是多少

选项

答案

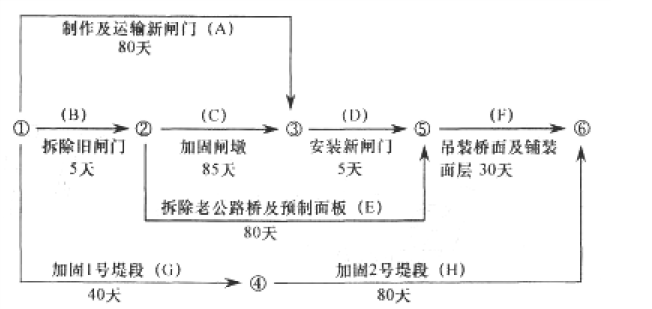

解析 1.关键线路为 B→C→D→F,该施工进度计划工期为 125 天;关键工作为 B、C、D、F(或拆除旧闸门、加固闸墩、安装新闸门、吊装桥面及铺装面层)。
2.事件 1:A 工作为非关键工作,总时差为 10 天,推迟 10 天所延误的时间未超过其总时差,对工期无影响。
事件 2:C 工作为关键工作,推迟 5 天,影响工期 5 天。
事件 3:D 工作为关键工作,推迟 6 天,影响工期 6 天。
事件 4:G 工作为非关键工作,总时差为 5 天,推迟 8 天,影响工期 3 天。
3.事件 1:无权提出延长工期。理由:由于山体滑坡毁坏了运输必经的公路,属于不可抗力,应由发包人承担风险责任,但 A 工作为非关键工作,A 工作的总时差为 10 天,推迟 10 天,延误的时间未超过其总时差,对工期无影响。
事件 2:无权提出延长工期。理由:闸墩部分钢筋安装质量不合格,造成延期是承包人应承担的的责任。
事件 3:无权提出延长工期。理由:由于安装新闸门的技术人员未能按时到达施工现场,造成延期应由承包人承担责任。
事件 4:有权提出延长工期。理由:由于设计变更使 1 号堤段填筑的工程量达到工程量清单估算工程量的 120%,根据合同约定,其超出工程量清单估算工程量 15%以上的部分所造成的延期由发包人承担责任,所以可向发包人提出 2 天的延期要求。
4.该工程的实际完成时间为 128 天,根据施工中发生的上述事件后,可补偿工期共为 2 天,则调整后新工期为:125+2=127 天,造成承包人应支付逾期违约金=(128-127)*12000=12000元。
