某水电站工程河道混凝土施工中,施工单位为了便于进度检查与调整,编制双代号时标网、
某水电站工程河道混凝土施工中,施工单位为了便于进度检查与调整,编制双代号时标网、
admin
2022-08-02
66
问题

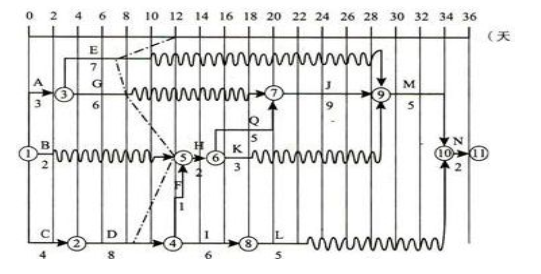

某水电站工程河道混凝土施工中,施工单位为了便于进度检查与调整,编制双代号时标网、络图如下:
施工过程中发生如下事件:事件 1:项目部第 12 天末组织了进度检查,检查结果以进度前锋线表示在上图中。事件 2:K 工作施工过程中吊装设备出现故障,修复后继续进行,K 工作实际持续时间为 8 天。事件 3:为了便于进度调整,项目部组织技术人员对可压缩工作的最短工作时间及赶工费用进行了全面分析,结果如下:
事件 4:施工单位根据《水利水电工程施工组织设计规范》(SL 303—2004)计算本工程混凝土生产系统小时生产能力 P,相关参数为:混凝土高峰月浇筑强度为 15 万 m3,每月工作日数取 25d,每日工作时数取 20h,小时不均匀系数取 1.5。问题:1、指出该网络图的计划工期和关键线路,说明工作L(⑧→⑩)实线和波浪线长度各表示的含义。2、根据图示进度前锋线,说明进度检查时 D、E、G 三项已完成多少天工作量、推迟或提前天数以及对计划工期的影响。3、分析指出事件 2 的责任方,并说明影响计划工期的天数。4、发包人要求工程按计划完工,在不改变逻辑关系的前提下,分析并指出最优调整方案及增加的总费用。5、依据事件 4 计算混凝土小时生产能力。
选项
答案
解析
1、关键线路:C→D→F→H-→Q→J→M→N(或①→②→④→⑤→⑥→⑦→⑨→⑩→?)。
计划工期=4+8+1+2+5+9+5+2=36 天。
工作 L 实线长度表示 L 工作的持续时间(或实际工作天数、或完成工作时间)为 5 天;波浪线长度表示其自由时差为 11 天。
2、D 工作已完成 5 天工作量,延误 3 天,因为 D 工作是关键工作,推迟(或影响)计划工期 3 天。
E 工作已完成 4 天工作量,延误 5 天,不影响计划工期。
G 工作已完成 5 天工作量,延误 4 天,不影响计划工期。
3、事件 2 责任方为承包人,延误 5 天,未超过其总时差 11 天,不影响计划工期。
4、根据增加费用最小的原则,首先选择 J 工作(或钢筋安装),压缩 2 天(或工作时间从 9 天调整为 7 天);其次选择 M 工作(或预埋件安装),压缩 1 天(或工作时间从 5 天调整为 4 天),共增加总费用=2*2+3=7 万元。
5、计算混凝土浇筑系统单位小时生产能力:P=KhQm/(MN)P=1.5*150000/(25*20)=450m3/h。
转载请注明原文地址:https://tihaiku.com/jzgc/145388.html
本试题收录于:
一建水利水电工程实务题库一级建造师分类
一建水利水电工程实务
一级建造师
相关试题推荐
在下列地基处理方法中,施工前需要选择有代表性地段进行工艺性试验的是( )。A.
路堑锚杆挡土墙施工步骤是( )。A.自上往下 B.自下往上 C.自中间向两
按照铁路线路安全保护区的规定,严禁在桥长500m以上铁路桥梁跨越的河道上下游采砂
根据设计要求,有砟轨道整理,在规定的作业轨温范围内对线路至少进行两遍( )调整
铁路高墩墩身施工常采用的模板有( )。A.整体模板 B.定型模板 C.滑升
铁路工程项目实行总价承包,下列情形属于合同签订后可以调整合同价格的有( )。A
铁路路堤填筑应按三阶段、四区段、八流程的工艺组织施工。下列选项中属于“八流程”内
某增建二线采用机械铺轨和架梁,施工前需要对既有线路进行调查,查明铺架( )与既
混凝土理论配合比试配工作需要确定的关键参数是( )。A.水灰比 B.水泥用量
下列关于项目工程质量计划编制要求的说法中,正确的有( )。A.项目总工程师主持
随机试题
Ratherthanusingcustommachinetoolstobuildearlymodelsofnewparts,F
当客户端收到多个DHCP服务器的响应时,客户端会选择()地址作为自己的IP地址
人体半乳糖血症的主要病因是缺乏()。A.乳糖激酶 B.磷酸化酶 C.
一般情况,满足消费性运输需求的运输费用直接来源于()。A.财政补贴 B.财政
银行对消费者的主要义务包括()。A.交易信息公开 B.妥善处理客户交易请
选择1∶500地形图的基本等高距时,应考虑的主要因素有( )。A.测图人员
(2015年真题)除技术资料外,房地产开发项目的竣工档案资料还包括项目的()。
下列属于我国主要资本市场的有()。A:回购市场B:同业拆借市场C:股票市场
杆形卡环与圆环形卡环相比较主要不足之处是A.美观作用差 B.稳定作用差 C.
一医师开具处方时,除特殊情况外必须注明的是A.患者体重 B.药品的拉丁文 C
最新回复
(
0
)
