背景资料: 某堤防除险加固工程依据《堤防和疏浚工程施工合同范本》签订了施工合同
背景资料: 某堤防除险加固工程依据《堤防和疏浚工程施工合同范本》签订了施工合同
admin
2022-08-02
41
问题
背景资料:某堤防除险加固工程依据《堤防和疏浚工程施工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。
在施工过程中发生了如下事件:事件一:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10天运抵现场。事件二:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5天完成。事件三:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6天完成。事件四:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48天完成。问题:1.确定施工进度计划的工期,并指出关键工作。2.分别分析事件一、事件二、事件三、事件四对工期的影响。3.分别指出事件一、事件二、事件三、事件四承包人是否有权提出延长工期,并说明理由。4.根据施工中发生的上述事件,确定该工程的实际完成时间是多少天。
选项
答案
解析

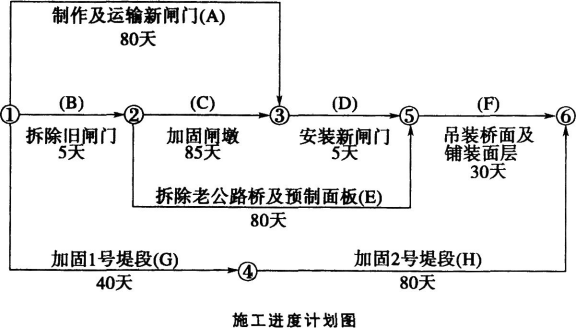

1.(1)施工进度计划工期为125天。 (2)关键工作为:B、C、D、F(或拆除旧闸门、加固闸墩、安装新闸门、吊装桥面及铺装面层)。
2.(1)事件一:A工作为非关键工作,延误的时间未超过其原有总时差,对工期没有影响。
(2)事件二:C为关键工作,影响工期5天。
(3)事件三:D为关键工作,影响工期为6天。
(4)事件四:G为非关键工作,但其原有总时差为5天,影响工期3天。
3.(1)事件一:无权。
理由:尽管由发包人承担责任,但未影响工期。
(2)事件二:无权。
理由:造成延期是承包人的责任。
(3)事件三:无权。
理由:造成延期是承包人的责任。
(4)事件四:有权。
理由:延期由发包人承担责任,根据合同约定,可向发包人提出延期要求。
4.实际工程中,C工作延长工期5d,D工作延长工期6d,则该工程的实际完成时间为:125+5+6=136d。
转载请注明原文地址:https://tihaiku.com/jzgc/145376.html
本试题收录于:
一建水利水电工程实务题库一级建造师分类
一建水利水电工程实务
一级建造师
相关试题推荐
下列地基处理方法中,施工前必须要进行工艺性试验的是( )。A.碎石桩 B.抛
铁路隧道的初期支护是在开挖后进行的径向安全支护,其完整的施工方法是( )施工。
铁路营业线框架式桥涵顶进施工时,预制涵段主体结构混凝土强度必须达到设计强度的(
铁路高墩墩身施工常采用的模板有( )。A.整体模板 B.定型模板 C.滑升
铁路路堤填筑应按三阶段、四区段、八流程的工艺组织施工。下列选项中属于“八流程”内
地质为强风化岩层、土质、砂质的钻孔桩基础,成孔施工宜采用的机械有( )。A.正
某增建二线采用机械铺轨和架梁,施工前需要对既有线路进行调查,查明铺架( )与既
大体积混凝土施工时,应优先选用( )水泥。A.矿渣 B.普通硅酸盐 C.快
隧道相向开挖施工中,由于各项测量都存在误差,导致具有相同贯通里程的中线点在空间不
铁路隧道按新奥法原理组织施工时,其核心是( )。A.光面爆破 B.锚喷支护
随机试题
(1)NewlandArcher,duringthisbriefepisode,hadbeenthrownintoastrange
WearablegadgetslikesmartwatchesandGoogleGlasscanseemlikeafadtha
Parentsareoftenupsetwhentheirchildrenpraisethehomesoftheirfriend
甲公司将本公司注册商标转让给乙公司,双方签订了转让合同。根据商标法的规定,乙公司
行为改变的“知-信-行”模式中的信是指A.对保健知识和卫生信息的知晓和理解 B
基金管理人的职责不包括()。A.基金产品的设计 B.基金资金清算 C.基金
甲、乙预谋修车后以假币骗付。某日,甲、乙在某汽修厂修车后应付款4850元,按照预
下列关于在Excel中删除单元格描述正确的是()。A、在“删除”对话框中可以选择
患者女,14岁。右小腿酸痛2个月,进行性加重近1周,疼痛难忍,夜间尤其明显,伴发
在代理关系中,第三人知道行为人超越代理权,还与行为人实施民事行为,给他人造成损害
最新回复
(
0
)
