清河泵站设计装机流量150m3/s,出口防洪闸所处堤防为1级。招标人对出口防洪闸

admin2022-08-02  20

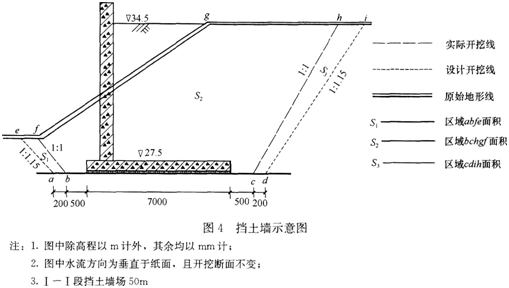

问题 清河泵站设计装机流量150m3/s,出口防洪闸所处堤防为1级。招标人对出口防洪闸工程施工标进行公开招标。有关招标工作计划如下:5月31日提交招标备案报告,6月1日发布招标公告,6月11日~6月15日出售招标文件,6月16日组织现场踏勘,6月17日组织投标预备会,7月5日开标,7月6日~7月10日评标定标。招标工作完成后,A单位中标,与发包人签订了施工承包合同。工程实施中发生如下事件:事件1:I—I段挡土墙(示意图如图4所示)开挖设计边坡1:1,由于不可避免的超挖,实际开挖边坡为1:1.15。A单位申报的结算工程量为50×(S1+S2+S3),监理单位不同意。事件2:原定料场土料含水量不能满足要求,监理单位指示A单位改变挡土墙墙后填土料场,运距由1km增加到1.5km,填筑单价直接费相应增加2元/m3,A单位提出费用变更申请。【问题】1.根据《建筑业企业资质标准》有关规定,满足清河泵站出口防洪闸工程施工标要求的企业资质等级有哪些2.上述施工标招标工作计划中,招标人可以不开展哪些工作确定中标人后,招标人还需执行的招标程序有哪些3.为满足I—I段挡土墙土方开挖工程计量要求,A单位应进行的测量内容有哪些4.I—I段挡土墙土方开挖工程计量中,不可避免的施工超挖产生的工程量能否申报结算为什么计算I—I段挡土墙土方开挖工程结算工程量。5.料场变更后,A单位的费用变更申请能否批准说明理由。若直接费费率取2%,根据水利工程概(估)算编制有关规定,计算填筑单价直接费增加后相应的其他直接费、现场经费、直接工程费。

选项

答案

解析 1.根据《建筑业企业资质标准》有关规定,满足清河泵站出口防洪闸工程施工标要求的企业资质等级为水利水电工程施工总承包特级、水利水电施工总承包一级。2.上述施工标招标工作计划中,招标人可以不开展的工作包括:组织现场踏勘和投标预备会。
确定中标人后,招标人还需执行的招标程序:
(1)向水行政主管部门提交招标投标情况的书面总结报告。
(2)发中标通知书,并将中标结果通知所有投标人。
(3)进行合同谈判,并与中标人订立书面合同。
3.为满足I—I段挡土墙土方开挖工程计量要求,A单位应对招标设计图示轮廓尺寸范围以内的有效自然方体积进行测量。
4.I—I工段挡土墙土方开挖工程计量中,不可避免的施工超挖产生的工程量不能申报结算。
理由:土方开挖工程工程量应按招标设计图示轮廓尺寸范围以内的有效自然方体积计量。施工过程中增加的超挖量和施工附加量所发生的费用,应摊入有效工程量的工程单价中。
I—I段挡土墙土方开挖工程结算工程量=50×S2。
5.料场变更后,A单位的费用变更申请能得到批准。
理由:料场变更,运输距离也发生了变化,单价也应作相应调整。
其他直接费=直接费×其他直接费费率=2×2%=0.04元。
直接工程费=直接费+其他直接费+现场经费=2+0.04=2.04元。
转载请注明原文地址:https://tihaiku.com/jzgc/144062.html

最新回复(0)
