XX省某大型水闸工程招标文件按《水利水电工程标准施工招标文件》(2009年版)编

admin2022-08-02  27

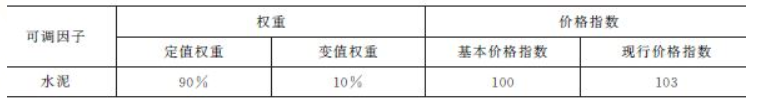

问题 XX省某大型水闸工程招标文件按《水利水电工程标准施工招标文件》(2009年版)编制,部分内容如下:1.第二章投标人须知①投标人须将混凝土钻孔灌注桩工程分包给XX省水利基础工程公司;②未按招标文件要求提交投标保证金的,其投标文件将被拒收;③投标报价应以XX省水利工程设计概(估)算编制规定及其配套定额为编制依据,并不得超过投标最高限价;④距投标截止时间不足15日发出招标文件的澄清和修改通知,但不实质性影响投标文件编制的,投标截止时间可以不延长;⑤投标人可提交备选投标方案,备选投标方案应予开启并评审,优于投标方案的备选投标方案可确定为中标方案;⑥投标人拒绝延长投标有效期的,招标人有权收回其投标保证金。2.第四章合同条款及格式①仅对水泥部分进行价格调整,价格调整按公式△P=P0(A+B×Ft/F0-1)计算(相关数据依据中标人投标函附录价格指数和权重表,其中△P代表需调整的价格差额,P0指付款证书中承包人应得到的已完成工程量的金额)。②工程质量保证金总额为签约合同价的5%,按5%的比例从月工程进度款中扣留。3.第七章合同技术条款混凝土钻孔灌注桩工程计量和支付应遵守以下规定:①灌注桩按招标图纸所示尺寸计算的桩体有效长度以延长米为单位计量,由发包人按《工程量清单》相应项目有效工程量的每延长米工程单价支付;②灌注桩成孔成桩试验、成桩承载力检验工作所需费用包含在《工程量清单》施工临时工程现场试验费项目中,发包人不另行支付;③校验施工参数和工艺、埋设孔口装置、造孔、清孔、护壁以及混凝土拌合、运输和灌注等工作所需的费用,包含在《工程量清单》相应灌注桩项目有效工程量的工程单价中,发包人不另行支付;④灌注桩钢筋按招标图纸所示有效重量以吨为单位计量,由发包人按《工程量清单》相应项目有效工程量的每吨工程单价支付。搭接、套筒连接、加工及损耗等所需费用,发包人另行支付。经过评标某投标人中标,与发包人签订了施工合同,投标函附录价格指数和权重如表4所示。表4中标人投标函附录价格指数和权重表工程实施中,三月份经监理审核的结算数据如下:已完成原合同工程量清单金额300万元,扣回预付款10万元,变更金额6万元(未按现行价格计价)。1、根据《水利水电工程标准施工招标文件》(2009年版),投标人可对背景材料“第二章投标人须知”中的哪些条款提出异议(指出条款序号),并说明理由。招标人答复异议的要求有哪些?2、若不考虑价格调整,计算三月份工程质量保证金扣留额。3、指出背景材料价格调整公式中A、B、Ft、F0所代表的含义。4、分别说明工程质量保证金扣留、预付款扣回及变更费用在价格调整计算时,是否应计入P0?计算3月份需调整的水泥价格差额△P。5、根据《水利水电工程标准施工招标文件》(2009年版),指出并改正背景材料“第七章合同技术条款”中的不妥之处。(计算结果保留两位小数)

选项

答案

解析 1 、①因为招标人不得指定分包商;⑤因为只有中标人所递交的备选投标方案方可予以考虑。评标委员会认为中标人的备选投标方案优于其按照招标文件要求编制的投标方案的,招标人可以接受该备选投标方案;⑥投标人拒绝延长投标有效期的,投标人有权收回其投标保证金。
将在投标截止时间15天前以书面形式发给所有购买招标文件的投标人,但不指明问题的来源。如果发出的时间距投标截止时间不足15天,且影响投标文件编制的,相应延长投标截止时间。
2 、 15.30万元。
3 、A表示的是定值权重;B表示的是可变因子的变值仅重;Ft表示的是可变因子的现行价格指数;F0表示的是基本价格指数。
4 、工程质量保证金扣留和预付款扣回不计入,变更及其他金额已按现行价格计价的,也不计在内;306×(0.9+0.1×1.03-1)=0.92万。
5 、①灌注桩按招标图纸所示尺寸计算的桩体有效体积为立方米单位计量,由发包人按《工程量清单》相应项目有效工程量的每立方米工程单价支付;
②灌注桩成孔成桩试验、成桩承载力检验工作所需费用包含在《工程量清单》相应灌注桩项目有效工程量的工程单价中,发包人不另行支付;④灌注桩钢筋按招标图纸所示有效重量以吨为单位计量,由发包人按《工程量清单》相应项目有效工程量的每吨工程单价支付。搭接、套筒连接、加工及损耗等所需费用包含在《工程量清单》相应项目有效工程量的每吨工程单价支付,发包人不另行支付。
