问题 某堤防工程总长为15.30km,其中新建堤防2km,起始桩号为K10+500,终值桩号为K12+500,堤身高度6.5m,按三十年一遇的防洪标准设计,主要建设内容有堤身清表、老堤加高倍厚、新堤身土方填筑、填塘固基等。施工过程中发生如下事件:事件1:工程开始前,施工单位对土料场进行了充分调查,选择具有代表性的黏性土进行碾压试验,选取三种不同的土料含水量,根据选定的碾压机械确定了含水量等土料填筑压实参数。事件2:为加快工程进度,施工单位对新建堤防分两个作业段同时进行分层施工,每个工作面长度为1km,与老堤防接坡坡比按1:2控制。事件3:监理机构根据料场土质情况、本工程设计标准和相关规定,分别提出新堤身土方填筑、老堤加高培厚施工土料填筑压实度、压实度合格率控制标准。事件4:应项目法人申请,竣工验收主持单位组织了工程竣工验收会议。竣工验收委员会由竣工验收主持单位、项目法人、勘测、设计、监理、施工、主要设备制造商、运行管理等单位的代表以及有关专家组成。问问题:题1问题:1根据事件1,说明应该选取哪三种不同的土料含水量进行碾压试验。除给定的碾压参数外,还主要包括哪些?问题:2指出事件2的不妥之处,并改正。两个作业段同时进行分层施工应注意哪些要点?问题:3根据事件3,分别指出新堤身土方填筑、老堤加高培厚施工土料填筑压实度、压实度合格率控制标准分别是多少,并说明理由。问题:4指出事件4的不妥之处,并说明理由。

选项

答案

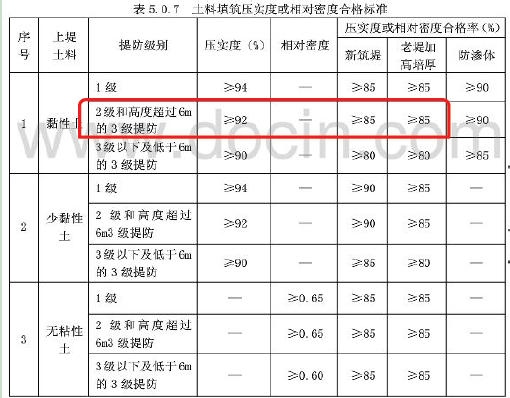

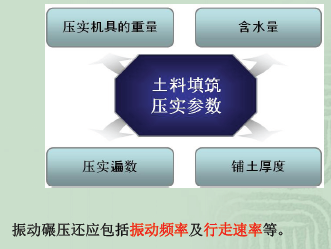

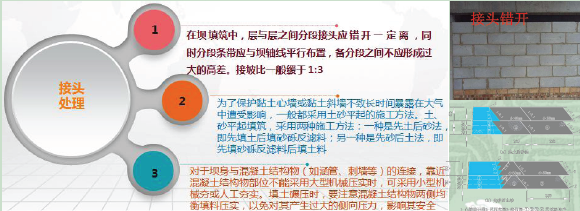

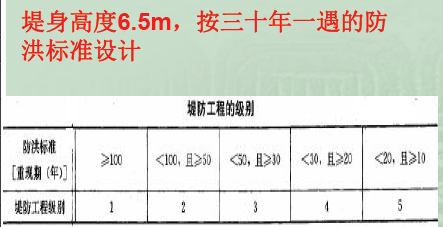

解析 问题1.根据事件1,说明应该选取哪三种不同的土料含水量进行碾压试验。除给定的碾压参数外,还主要包括哪些?振动碾压还应包括振动频率及行走速率等。黏 性 料 压 实 含 水 量 可 取 w1 = wp + 2 % ; w2 =wP ; w3=wp - 2 % 三种进行试验。wp为土料塑限。问题2 指出事件2的不妥之处,并改正。两个作业段同时进行分层施工应注意哪些要点?事件2:为加快工程进度,施工单位对新建堤防分两个作业段同时进行分层施工,每个工作面长度为1km,与老堤防接坡坡比按1:2控制。与老堤防接坡坡比按1:2控制不妥,应缓于1:3。两个作业段同时进行分层施工,层与层之间分段接头应错开一定距离,各分段之间不应形成过大的高差。问题3.根据事件3,分别指出新堤身土方填筑、老堤加高培厚施工土料填筑压实度、压实度合格率控制标准分别是多少,并说明理由。事件3:监理机构根据料场土质情况、本工程设计标准和相关规定,分别提出新堤身土方填筑、老堤加高培厚施工土料填筑压实度、压实度合格率控制标准。新堤身土方填筑、老堤加高培厚施工土料填筑压实度应大于等于92%、压实度合格率均应大于等于85%。本工程堤防按三十年一遇的防洪标准设计,为3级堤防,堤身高度6.5m,采用粘性土填筑。问题4.指出事件4的不妥之处,并说明理由。事件4:应项目法人申请,竣工验收主持单位组织了工程竣工验收会议。竣工验收委员会由竣工验收主持单位、项目法人、勘测、设计、监理、施工、主要设备制造商、运行管理等单位的代表以及有关专家组成。
转载请注明原文地址:https://tihaiku.com/jzgc/143588.html

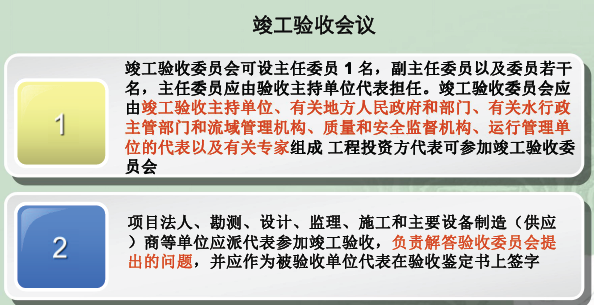

最新回复(0)
