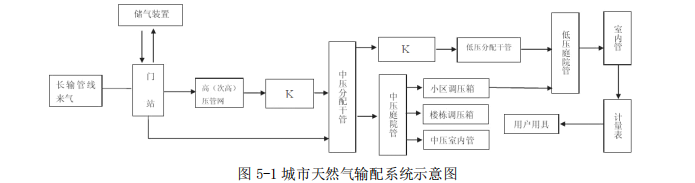

背景资料 A 公司中标长 11.5km 的天然气中压分配干管钢质管道工程,成

admin2022-08-02  76

问题 背景资料 A 公司中标长 11.5km 的天然气中压分配干管钢质管道工程,成品防腐管,DN300mm,设计压力 0.4MPa,该标段中长度 865 米穿越障碍物段均采用定向钻拖拉管工艺施工,其余部分均采用开槽法施工。该管道所处输配系统如图 5-1 所示。在项目实施过程中,发生了如下事件:事件一:A 公司提取中标价的 5%作为管理费后把工程包给 B 公司,B 公司组建项目部后以 A公司的名义组织施工。事件二:沟槽清底时,质量检查人员发现沟底为岩石地基,局部有超挖,最深达 18cm。事件三:定向钻导向孔开钻前检查钻杆,开动后全负荷钻进。钻进中经监测发现钻头偏离设计轨迹,施工方采取少量、多次纠偏的方式进行处理。穿越障碍物段定向钻拉管施工程序如图 5-2,扩孔完成后铺管线开始进行拉管施工,除焊管时间外拉管应连续作业。拉管过程中固定 1 根 PVC 盘管以备注浆使用。【问题】1.指出图 5-1 中 K 的名称,简述在 K 系统中必备的三个附件的名称。2.事件一中,A、B 公司的做法违反了法律法规中的哪些规定?3.依据《城镇燃气输配工程施工及验收规范》,对事件二中情况应如何补救处理?4.指出事件三导向孔钻进中的不妥之处,说明纠偏方法。5.说明拉管流程中 A、B、C 工序名称。PVC 盘管有何要求?

选项

答案

解析 1.K-调压站。调压站中必须配备调压器、压力表、阀门。
2.(1)A 公司提取中标价的 5%作为管理费后把工程转包给 B 公司,属于非法转包,相关法律规定禁止全部转包或肢解后分包,主体工程必须自己完成。
(2)B 公司组建项目部后以 A 公司名义组织施工,属于以他人名义承揽工程。
3.岩石地基局部超挖应将基底碎渣全部清理,回填低强度等级混凝土或回填粒径 10~15mm砂石。并应在管道下方应铺设砂垫层。
4.(1)不允许马上全负荷钻进,必须先进行试运转,确定各部分运转正常后方可开钻。
(2)针对偏离设计轨迹的纠偏,可通过调整钻头斜面的方向进行处理。

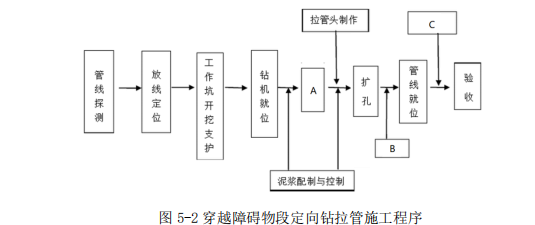

5.(1)A-钻导向孔;B-清孔;C-注浆。
(2)PVC 盘管作为注浆盘管,管上应打设梅花孔,用以管线就位后注浆填充。
