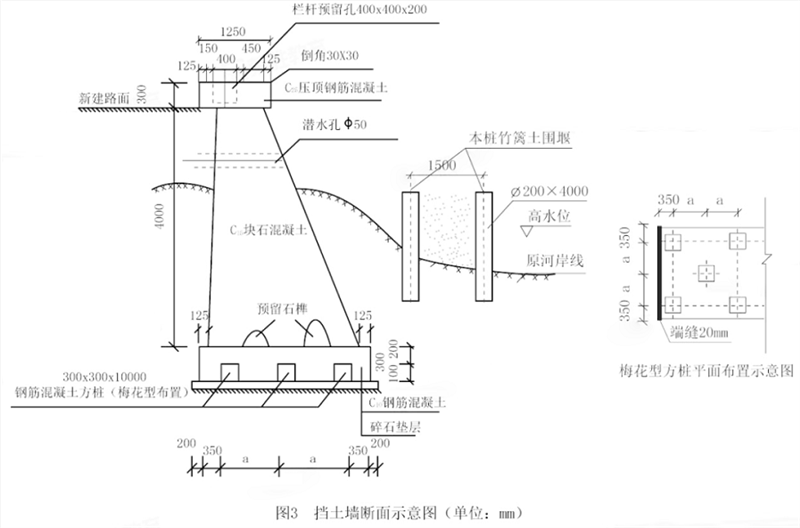

某项目部承接一项河道整治项目,其中一段景观挡土墙,长为50m,连接既有景观挡土墙

admin2022-08-02  36

问题 某项目部承接一项河道整治项目,其中一段景观挡土墙,长为50m,连接既有景观挡土墙。该项目平均分5个施工段施工,端缝为20mm,第一个施工段临河测需沉6基础桩,基础方桩按梅花形布置如图三所)。围堰与沉桩工程同时开工,依次再进行挡土墙施工,最后完成新建路面施工与栏杆安装。项目部根据方案使用柴油锤击桩,遭附近居民投诉,监理随即叫停,要求更换沉桩方式。完工后,进行挡土墙施工,挡土墙施工工序有机械挖土、A、碎石垫层、立基础模板、B、浇筑混凝土、立墙身模板、浇筑墙体、压顶采用一次性施工。问题:1.根据图3所示,该档土墙结构形式属哪种类型端缝属哪种类型?2.计算a的数值与第一段挡土墙基础方桩的根数。3.监理叫停施工是否合理?柴油锤沉桩有哪些原因会影响居民?可以更换哪几种沉桩方式?4.根据背景资料,正确写出A.B工序名称。

选项

答案

解析 1、重力式挡土墙(2分),沉降缝(变形缝)(2分)
2、(10000-350-350)+(6-1)+2=930mm(3分),6+6+5=17根(2分)
3、合理(1分),噪声大(1分),振动大(1分),柴油燃烧污染大气会影响居民(1分)(共3分,给满为止),静力压桩(2分),
、钻孔埋桩(2分)
4、A:地基处理及验收(2分),B:安装基础钢筋(2分)。
转载请注明原文地址:https://tihaiku.com/jzgc/143172.html

最新回复(0)
