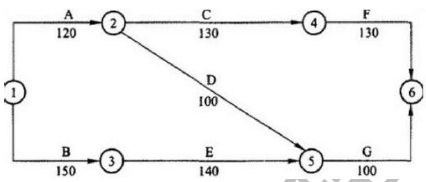

背景资料:某施工单位与建设单位按《建设工程施工合同(示范文本)》签订了固定总价施工承包合同,合同工期 390d,合同总价 5000 万元。施工前施工单位向工程师提交了施工组织设计和施工进度计划(如下图),并得到监理工程师的批准。施工进度计划(单位/d)
事件一:因地质勘探报告不详(建设单位),出现图纸中未标明的地下障碍物,处理该障碍物导致 A 工作持续时间延长 10d,增加人工费 2 万元、材料费 4 万元、机械费 3 万元。事件二:基坑开挖时因边坡支撑失稳坍塌(施工单位),造成 B 工作持续时间延长 15d,增加人工费 1 万元、材料费 1 万元、机械费 2 万元。事件三:因不可抗力而引起施工单位的供电设施发生火灾,使工作 C 持续时间延长 10d,增加人工费 1.5 万元、其他损失费用 5 万元。事件四:结构施工阶段因建设单位提出工程变更,导致施工单位增加人工费 4 万元、材料费 6 万元、机械费 5 万元,工作 E 持续时间延长 30d。事件五:因施工期间钢材涨价(固定总价合同)而增加材料费 7 万元。【问题】:1.按照施工进度计划,确定该工程的关键线路和计算工期,并说明按此计划该工程能否按合同工期要求完工。2.对于施工过程中发生的事件,施工单位是否可以获得工期和费用补偿?分别说明理由。3.施工单位租赁土方机械用于工作 A.B,日租金为 1500 元/d,则施工单位可以得到的土方租赁机械的租金补偿费用是多少?为什么?
选项
答案
解析
1.关键线路:①—③—⑤-⑥(或B-E-G),计算工期为390d,按此计划可以按合同工期要求完工。
2.事件一:不能获得工期补偿,因为工作A 是非关键工作,延期没有超过总时差;可以获得费用补偿,因为图纸未标明的地下障碍物属于建设单位应承担的风险。
事件二:不能获得工期和费用补偿,因为基坑边坡支撑失稳属于施工单位施工方案有误,应由施工单位承担该责任。
事件三:不能获得工期补偿,不可抗力,因此造成的费用不能索赔。工作C 是非关键工作,延期没有超过总时差;不能获得费用补偿。
事件四:能获得工期和费用补偿,因为建设单位工程变更属建设单位的责任。
事件五:不能获得费用补偿,因该工程施工合同是固定总价合同,物价上涨风险应由施工单位承担。
3.施工单位应得到10d 的租金补偿,补偿费用为10×1500=1.5(万元),因为工作A 的延长导致该租赁机械在现场的滞留时间增加了10d,工作B 不予补偿。
转载请注明原文地址:https://tihaiku.com/jzgc/143159.html
本试题收录于:
一建市政公用工程实务题库一级建造师分类
一建市政公用工程实务
一级建造师
相关试题推荐
某机场工程项目,业主与施工单位按照《建设工程施工合同(示范文本)》(GF一201
背景资料 某民用机场飞行区水泥混凝土道面面层损坏严重,跑道边灯单芯电缆老化,不
背景资料 某机场场道工程第2标段施工单位在土石方工程施工中,利用S曲线法管
民航机场建设工程中,预验由()组织。A.建设单位 B.机场上级主管部门
在机场分部、分项工程施工之前,( )应向监理工程师提交施工计划等相关的技术资料。
背景材料:某地对一民用机场进行扩建,工程项目包括场道工程、助航灯光工程、空管工
某高速公路采用坐标法进行中线放样,需要的资料有()。A.导线点及其坐标
竣工验收应听取和审议的报告有()。A.建设单位关于项目执行情况的报告 B
对于公路工程中出现的一般设计变更的审查,应由()负责。A.建设单位 B.
在交工验收的时候,监理单位应提交的资料有()。A.独立抽检资料 B.质量
随机试题
【B1】[br]【B16】A、effectB、influenceC、affectionD、implicationA名词辨义。本句谈论绿色给人的心理作
GeneticallyModifiedFoods—FeedtheWorld?[A]Ifyouwanttospa
近年来,中国政府进一步加大体育馆建设投资,以更好地满足人们快速增长的健身需求。除了新建体育馆外,许多城市还采取了改造旧工厂和商业建筑等措施,来增加当地体
[originaltext]Howmuchlivingspacedoesapersonneed?Whathappenswhenh
ThehistoryofEnglishisusuallydividedinto______majorperiods.A、threeB、four
目前许多营养素没有UL值,下列说法正确的是( )。A.过多摄人可能不会有危害
货币的四种主要功能中,()是货币最主要的功能,其他功能都是这一功能的延伸。A.作
行政案件判决时,对被告不履行或者拖延履行法定职责的,应()。A.可以判决变
某工程项目发生事故造成15人死亡,12人重伤,直接经济损失4000万元,该事故应
A.tRNA B.rRNA C.snRNA D.hnRNA E.mRNA
最新回复
(
0
)
