某城市水厂改扩建工程,内容包括多个现有设施改造和新建系列构筑物。新建的一座半地下

admin2022-08-02  46

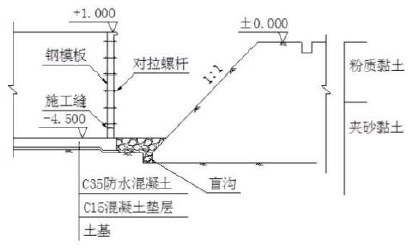

问题 某城市水厂改扩建工程,内容包括多个现有设施改造和新建系列构筑物。新建的一座半地下式混凝沉淀池,池壁高度为 5.5m,设计水深 4.8m,容积为中型水池;钢筋混凝土薄壁结构,混凝土设计强度 C35、防渗等级 P8。池体地下部分处于硬塑状粉质黏土层和夹砂黏土层,有少量浅层滞水,无需考虑降水施工。鉴于工程项目结构复杂,不确定因素多。项目部进场后,项目经理主持了设计交底;在现场调研和审图基础上,向设计单位提出多项设计变更申请。项目部编制的混凝沉淀池专项施工方案内容包括:明挖基坑采用无支护的放坡开挖形式;池底板设置后浇带分次施工;池壁竖向分两次施工,施工缝设置钢板止水带,模板采用特制钢模板,防水对拉螺栓固定。沉淀池施工横断面布置如图 4 所示。依据进度计划安排,施工进入雨期。图 4 混凝沉淀池施工横断面示意图(单位:m)混凝沉淀池专项施工方案经修改和补充后获准实施。池壁混凝土首次浇筑时发生跑模事故,经检查确定为对拉螺栓滑扣所致。池壁混凝土浇筑完成后挂编织物洒水养护,监理工程师巡视发现编织物呈干燥状态, 发出整改通知。依据厂方意见,所有改造和新建的给水构筑物进行单体满水试验。【问题】1.项目经理主持设计交底的做法有无不妥之处?如不妥,写出正确做法。2.项目部申请设计变更的程序是否正确?如不正确,给出正确做法。3.找出图 4 中存在的应修改和补充之处。4.试分析池壁混凝土浇筑跑模事故的可能原因。5.监理工程师为何要求整改混凝土养护工作?简述养护的技术要求。6.写出满水试验时混凝沉淀池的注水次数和高度。

选项

答案

解析 1.(1)项目经理做法有不妥之处。
(2)正确做法:应根据工程合同进度,由建设单位项目负责人组织并主持,施工等单位参加,设计单位项目负责人进行设计交底。
2.(1)项目部申请设计变更的程序不正确。
(2)正确作法:应依据工程合同,施工单位应向监理工程师提出设计变更申请和建 议;
监理工程师审核后,将审核结果提交建设单位;由设计单位出具变更设计文件, 项目部按图施工。
3.(1)图中应修改之处:边坡的坡度(1︰1)不符合(或陡于)规范的规定。如果条件不容许修改(放缓)坡度,应补充土钉、挂(金属)网喷混凝土等护坡措施。
(2)图中应补充之处:池壁内外施工脚手架、坡顶阻水墙、池壁模板确保直顺和防止模板倾覆的装置。
4.池壁混凝土浇筑跑模事故的可能原因:对拉螺栓间距大、对拉螺栓直径小、对拉螺栓质量不合格、浇筑速度过快、浇筑布料集中、料管端距浇筑面过高养护不到位会导致混凝土裂缝,降低防水效果。
(2)防水混凝土养护技术要求:应加遮盖物洒水养护,保持湿润并不应少于 14 天, 直至混凝土达到规定的强度。
6.满水试验时,混凝沉淀池的注水应分四次,第一次施工缝以上 0.5m,第二次水 深 1.6m,第三次水深 3.2m,第四次水深 4.8m
