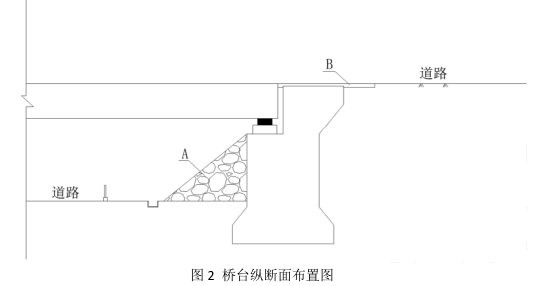

甲公司承建一座城市高架桥,上部结构为 4 跨 20m 预应力空心板梁,横断面布置

admin2022-08-02  46

问题 甲公司承建一座城市高架桥,上部结构为 4 跨 20m 预应力空心板梁,横断面布置空心板梁 10 片,支座采用板式橡胶支座,桥梁跨越一条 5m 宽护城河,下部结构采用支架法现浇盖梁,柱式桥墩,基础为钻孔灌注桩基础,桥台纵断面布置如图 2 所示。施工过程中发生如下事件:事件一:甲公司拟将桥面铺装工程施工项目分包给具有相应施工资质的乙公司施工,征得建设单位同意之后,甲公司与乙公司签订了分包合同。事件二:钻孔灌注桩施工时,由于罐车运输途中交通堵塞,混凝土运抵现场时间过迟,导致钢筋笼放入泥浆后 6h 开始浇筑混凝土,现场实测坍落度为 100~140mm 之间,在灌注过程中,导管埋入混凝土深为 8m。事件三:项目部采用先张法制梁,梁场建有 6 个制梁台座,模板一共 1 套,制梁工序为:①绑钢筋,张拉预应力筋 1d;②支模,浇筑混凝土 1d;③拆模 1d;④放张、养护 7d;⑤吊装移运 1d。问题:1.写出图 2 中 A、B 分别表示的是什么结构?并说明其作用。2.说明事件一中,甲公司和乙公司的质量管理责任关系。3.事件二中,项目部做法有何不妥之处,请指出并改正。4.事件四中,项目部制作移运完成所有梁所需的最少时间。

选项

答案

解析 1.A:锥形护坡(1 分);作用:稳固桥台边坡,保护桥台和路堤填土(1 分)。
B:桥头搭板(1 分);作用:防止桥梁与道路连接部分的不均匀沉降(1 分);车辆行驶时可起到缓冲作用,防止桥头跳车(1 分)。
2.总分包之间的质量管理责任关系:
(1)总承包人就工程施工质量和质量保修工作向发包人负责(1 分)。
(2)分包工程的质量由分包人向总承包人负责(1 分)。
(3)总承包人就分包人的工程质量向发包人承担连带责任(1 分)。
(4)分包人应接受总承包人的质量管理(1 分)。
3.不妥之处一:钢筋笼放入泥浆后 6h 开始浇筑混凝土(1 分);
正确做法:灌注桩各工序应连续施工,钢筋笼放入泥浆后 4h 内必须浇筑混凝土(1 分);
不妥之处二:现场实测坍落度为 100~140mm(1 分);
正确做法:混凝土配合比应通过试验确定,须具备良好的和易性,坍落度宜为 180~220mm(1 分);
不妥之处三:在灌注过程中,导管埋入混凝土深为 8m(1 分)。
正确做法:在灌注过程中,导管埋入混凝土深度宜为 2~6m(1 分)。
4.T 梁总片数:4×10=40;(1 分)
两片梁之间步距:2d。(1 分)
工期:39×2+11=89d。(3 分)
