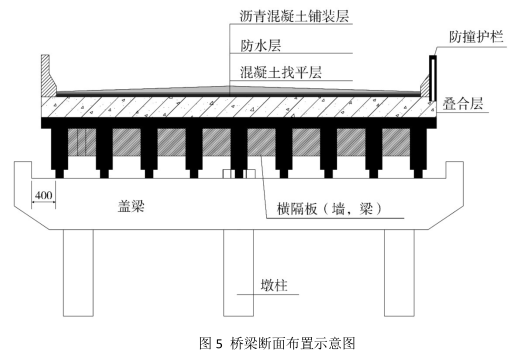

某公司承建一座城市桥梁工程,该桥上部结构为 15×16m 预应力混凝土简支 T

admin2022-08-02  48

问题 某公司承建一座城市桥梁工程,该桥上部结构为 15×16m 预应力混凝土简支 T 梁,每跨布置 9 片梁,每跨相邻两片梁之间用 5 片横隔板连接,下部结构墩台基础采用混凝土钻孔灌注桩,重力式 U 型桥台;桥面系护栏采用钢筋混凝土防撞护栏。桥跨部分断面图如图 5所示。事件一:T 梁采用梁场预制施工,施工步骤为:台座及底模制作→钢筋制作和预应力管道安装→侧模板安装→A→养护→预应力筋安装→B→孔道压浆→C。事件二:桩基施工采用钻孔灌注桩泥浆护壁形式,设计桩长均为 15m,桩身直径均为1.2m。钻机成孔、清孔后,监理工程师验收合格,立刻组织吊车吊放钢筋笼和导管,导管底部距孔底 0.5m。经计算,确定了单根钻孔灌注桩混凝土用量,商品混凝土到达现场后施工人员通过在导管内安放隔水球,导管顶部放置储灰斗等措施灌注了首罐混凝土,经测量导管埋入混凝土的深度为 1.5m。事件三:项目编制了防撞护栏施工进度计划安排,拟组织 2 个施工班组同步开展施工,每个施工班组投入 1 套钢模板,每套钢模板长 20m,每套钢模板的施工周转效率为 3 天。事件四:在防撞护栏施工过程中,因防护措施缺失 6 名工人从桥上坠落,3 名工人死亡,3 名重伤。事故发生之后项目部立即启动事故应急预案,采取了应急措施。【问题】1.列式计算该桥所需的支座数量以及横隔板的数量。2.写出事件一中 A、B、C 代表的工序名称,并指出压浆作业留取试块的要求。3.按照灌注桩施工技术要求,事件二中计算单桩混凝土用量和首罐混凝土最小用量各为多少?(结果保留两位有效数字)4.事件三中,列式计算防撞护栏的施工时间。(忽略伸缩缝位置对护栏占用影响)5.依据相关法律法规,写出安全事故划分及事件四中安全事故等级。

选项

答案

解析 1.支座数量:15×9×2=270(个)。(3 分)
横隔板数量:15×8×5=600(片)。(3 分)
2.A:浇筑混凝土;B:预应力筋张拉;C:封锚。(3 分)
压浆作业,每一工作班应留取不少于 3 组试块,标养 28d,以其抗压强度作为水泥浆质量的评定依据。(3 分)
3.单桩混凝土用量:πr 2 h=3.14×0.6 2 ×(15+0.5~1)=17.52~18.09m 3 。(3 分)
首罐混凝土量:3.14×0.6 2 ×(1.5+0.5)=2.26m 3 。(3 分)
4.护栏全长:240×2=480m。(2 分)
施工时间:[480/(2×20)]×3=36 天。(3 分)
5.安全事故划分为 4 个等级:一般事故、较大事故、重大事故、特别重大事故。( 4 分)
事件四事故属于较大事故。(3 分)
