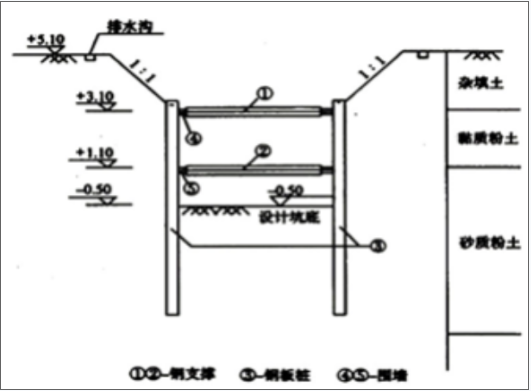

问题 某公司接了一项市政排水管道工程,采用明挖开槽施工,宽度为 6.5 m 。项目部进场后立即编制施工组织设计,拟将表层杂填土挖除后再打设钢板桩,设置两道水平钢支撑及型钢围檩,沟槽支护如下图所示,沟槽拟采用机械开挖至设计标高,清槽后浇筑混凝土基础,混凝土直接从商品混凝土输送车上卸料到坑底。场地内地下水位位于地表下 1m,施工单位拟采用单排井点降水,井点平面布置如下图所示,井点管滤水管埋入含水层,深入坑底 0.5m。施工过程中施工方制定了监测方案,针对周边地表竖向位移、周边管线竖向位移、支撑轴力等项目进行实施监测以确保施工安全。【问题】1.本沟槽开挖深度是多少?2.用图中序号①-⑤及“→”表示支护体系施工和拆除的先后顺序。3.指出施工组织设计中错误之处并给出正确做法。4.指出降水井点布置的不妥之处,并写出正确的做法。5.降水深度是否妥当,如不妥,请改正。6.基坑监测工作是否正确?说明理由。基坑监测还应包括哪些项目?

选项

答案

解析 1.开挖深度为 5.6m。
2.安装顺序:③→④→①→⑤→②。
拆除顺序:②→⑤→①→④→③。
3. (1)沟槽拟采用机械开挖至设计标高错误,应预留 200-300mm 厚由人工开挖至设计标高。
(2)混凝土直接从商品混凝土输送车上卸料到坑底错误,槽深超过 2m,应设溜槽或串筒倾倒混凝土。
4.(1)不妥之处:采用单排井点降水。
正确做法:基坑(槽)宽度大于 6m(基槽宽度为 6.5m),宜采用双排线状布置。
(2)不妥之处:井点降水布置长度与沟槽长度一致。
正确做法:井点自基坑(槽)端部再延伸 1~2 倍沟槽宽度(6.5~13m),以利降低水位。
(3)不妥之处:井点管布置的位置。
正确做法:井点管应布置在距坑壁不小于 1.0~1.5m。
5.降水深度不妥当。
改正:降水应控制在坑底以下 0.5m 以外,井点管入土深度应根据降水深度及储水层所有位置
决定。必须将滤水管埋入含水层内,并且比基坑底深 0.9~1.2m。
6.基坑监测工作不正确。
理由:开挖深度超过 5m 的基坑应实施基坑工程监测。应由建设单位委托具备相应资质的第三方对基坑工程实施现场监控量测。监控量测单位负责编制监控量测方案。
监测项目还包括围护墙顶部水平位移,围护墙顶部竖向位移,深层水平位移,地下水位,周边建筑物的竖向位移、倾斜,周边建筑裂缝、地表裂缝,周边道路竖向位移。
