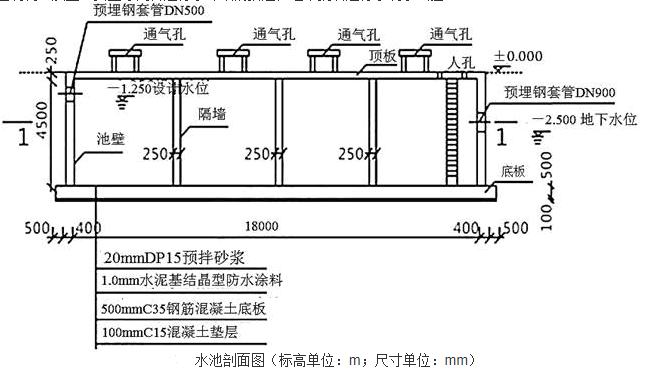

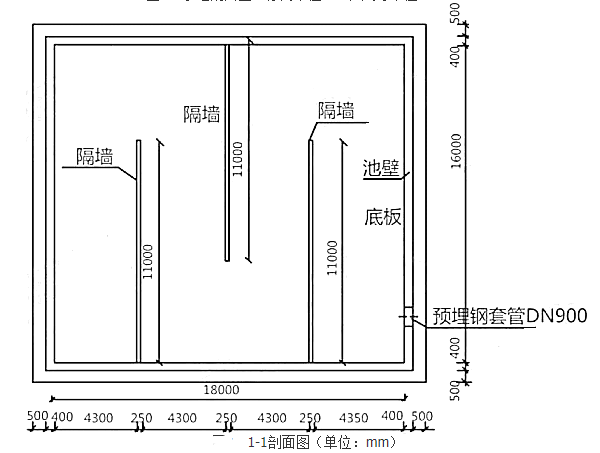

背景资料: A公司承建某地下水池工程,为现浇钢筋混凝土结构。混凝土设计强度为C

admin2022-08-02  45

问题 背景资料:A公司承建某地下水池工程,为现浇钢筋混凝土结构。混凝土设计强度为C35,抗渗等级为P8。水池结构内设有三道钢筋混凝土隔墙,顶板上设置有通气孔及人孔,水池结构如图5-1、5-2所示。A公司项目部将场区内降水工程分包给B公司。结构施工正值雨期,为满足施工开挖及结构抗浮要求,B公司编制了降排水方案,经项目部技术负责人审批后报送监理单位。水池顶板混凝土采用支架整体现浇,项目部编制了顶板支架支拆施工方案,明确了拆除支架时混凝土强度、拆除安全措施,如设置上下爬梯、洞口防护等。项目部计划在顶板模板拆除后,进行底板防水施工,然后再进行满水试验,被监理工程师制止。项目部编制了水池满水试验方案,方案中对试验流程、试验前准备工作、注水过程、水位观测、质量、安全等内容进行了详细的描述,经审批后进行了满水试验。问题:1、B公司方案报送审批流程是否正确说明理由。2、请说明B公司降水注意事项、降水结束时间。3、项目部拆除顶板支架时混凝土强度应满足什么要求请说明理由。请列举拆除支架时,还有哪些安全措施4、请说明监理工程师制止项目部施工的理由。5、满水试验前,需要对哪个部位进行压力验算水池注水过程中,项目部应关注哪些易渗漏水部位除了对水位观测外,还应进行哪个项目观测6、请说明满水试验水位观测时,水位测针的初读数与末读数的测读时间;计算池壁和池底的浸湿面积(单位:m2)。

选项

答案

解析 1、不正确;
理由:基坑开挖深度超过5m,属于超过一定规模的危险性较大的分部分项工程,降水工程除编制专项方案外还需进行专家论证,专项方案由项目负责人主持编制,由企业技术负责人审批,加盖企业公章,并由总监理工程师审批后实施。工程师审查。
2、降水注意事项:
(1)降低后的水位满足施工要求(基底以下不小于0.5m);
(2)周边环境的保护(地表下沉,周围建筑物开裂,地下管线变形) ;
(3)施工期间不得间断降水;
(4)对降水所用的机具随时做好保养维护,有备用机具;
(5)排放的水应输送至降水影响半径范围以外的河道或排水管道。
降水结束时间:水池主体结构施工完毕,且水池具备抗浮条件时。
3、答案:顶板混凝土强度应达到设计强度(达到35MPa)
理由:根据相关规定,板跨度大于8m时,混凝土强度达到设计强度的100%才能拆除模板支架。
安全措施:
(1)设置作业区,边界设警示标志,并由专人值守,非作业人员严禁入内;
(2)作业人员戴安全帽、系安全带、穿防滑鞋;
(3)拆除过程中由专人指挥;
(4)按要求由上而下逐层拆除,严禁上下同时作业;
(5)严禁敲击、硬拉模板、杆件和配件;
(6)严禁抛掷模板、杆件、配件;
(7)拆除的模板、杆件、配件应分类码放;
4、理由:现浇钢筋混凝土水池应在满水试验合格后方能进行防水施工。
5、(1)对池壁DN900预埋钢套管、进出水口的临时封堵进行压力验算。
(2)易渗漏水部位,池壁的施工缝位置,预留孔洞,预埋管口,池壁对拉螺杆螺栓孔封堵处、池壁混凝土裂缝处还应进行外观观测。
6、(1)初读数:注水至设计水深24h后;末读数:初读数后间隔不少于24h后。
(2)初读数:注水至设计水深24h后
末读数:初读数测定后24h。
浸湿面积: 池底:18x16-0.25x 11x3= 279.75m2
池壁:水池注满水的高度为:4.50+ 0.25- 1.25=3.5m
3.5x[ (16+18) x2-3x0.25 ]-3.14 x (0.9/2)2= 234.74 m2
池壁和池底浸湿总面积为:279.75+234.74=514.49m2(不含内隔墙和套管)
转载请注明原文地址:https://tihaiku.com/jzgc/141959.html

最新回复(0)
