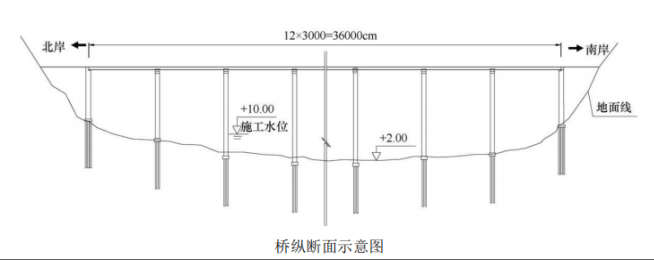

问题 【背景资料】 某施工单位承接了某城市预应力混凝土连续箱梁跨河大桥,宽度方向为单箱,横断面图显示箱梁下设 2 个支座,桥跨布置为 4 联,每联 3 跨,大桥纵断面示意图见下图。基础为钻孔灌注桩, 桩长 48~64m; 桥墩采用双柱墩,墩身高度 25~30m,桥台为桩柱式桥台,施工设计图中标明箱梁施工采用满堂支架现浇 方案。桥位处平均水深 5m,该河段不通航,河床地质为粉质砂土。根据地质条件,施工单位采用正循环回转钻孔法施工灌注桩。在施工方案中对正循环回转钻孔施工方 法描述如下:利用钻具旋转切削土体钻进,泥浆输入钻孔内,从钻头的钻杆下口吸进,泥浆挟带钻渣通过 钻杆中心上升,从钻杆顶部连接管道排出至沉淀池内,钻渣在此沉淀而泥浆回流入泥浆池不再使用。施工单位设置的钻孔灌注桩质量控制点有:①桩位坐标;②垂直度;③孔径;④A;⑤钢筋笼接头质 量;⑥B施工过程中发生如下事件:桩孔检验合格,安置导管完毕后,吊装钢筋笼。导管采用直径 30cm,节 长 3m 的钢管,在灌注过程中导管接口渗漏致使泥浆进入导管内。根据现场实际情况,施工单位建议采用预应力混凝土箱梁预制安装方案。通过监理单位向建设单位提 出变更设计申请,经建设单位和设计单位同意后,进行预应力混凝土箱梁施工。【问题】 1.桥梁一共设置多少道伸缩缝,多少个支座? 2.施工单位关于正循环回转钻孔施工方法中的描述是否正确?如不正确,写出正确描述。 3.写出钻孔灌注桩质量控制点 A 和 B 的内容。 4.指出事件的不妥之处,并写出正确做法;说明应如何防治事件中导管接口渗漏。 5.施工单位提出设计变更申请的理由是否正确?设计变更程序是否完善?并分别说明理由

选项

答案

解析 1.4 联一共有 4+1=5 道伸缩缝,伸缩缝一共 5 道;(2 分) 一联三跨一共 2x4=8 个支座,一共 4 联,总计 8x4=32 个支座,支座一共 32 个。(注意列式计算)
2.不正确。 正确的描述应是利用钻具旋转切削土体钻进,泥浆泵将泥浆通过钻杆中心从钻头喷入钻孔内,①泥浆挟带 钻渣沿钻孔上升,②从护筒顶部排浆孔排出至沉淀池,③钻渣在此沉淀而泥浆流入泥浆池循环使用。(P58) (4 分)
3.A 是清孔质量;B 是水下混凝土的灌注质量。(A 和 B 可互换)(4 分)
4.不妥之处一:安置导管完毕后,吊装钢筋笼;正确做法:吊装钢筋笼后再安置导管。 不妥之处二:导管采节长 3m 的钢管;正确做法:节长宜为 2m。(P60) 导管使用前应试拼、试压,进行水密承压和接头抗拔拉试验。进行水密试验的水压不应小于孔内水深 1.5 倍的压力。(P273)(4 分)
5.(1)理由正确。 理由:因为位处平均水深 5m,该河段不通航,河床地质为粉质砂土。大桥纵断面示意图中最大水深达到 8m,现场无法搭设满堂支架,与设计图中“采用满堂支架现浇方案”不符,所以施工单位提出变更的理由 是充分的。 (2)程序不完善。 理由:因为还缺少监理批准(应由监理向施工单位发“设计变更通知单”)。 “通过监理单位向建设单位提出变更设计申请,经建设单位和设计单位同意后,进行预应力混凝土箱梁施 工”在变更管理程序上是错误的。缺少了监理单位审批,施工单位必须在收到监理下发的“设计变更通知 单”或变更令,才能进行箱梁施工。(6 分)
