某公司承建长1.2km的城镇道路大修工程,现状路面面层为沥青混凝土,主要施工内容

admin2022-08-02  47

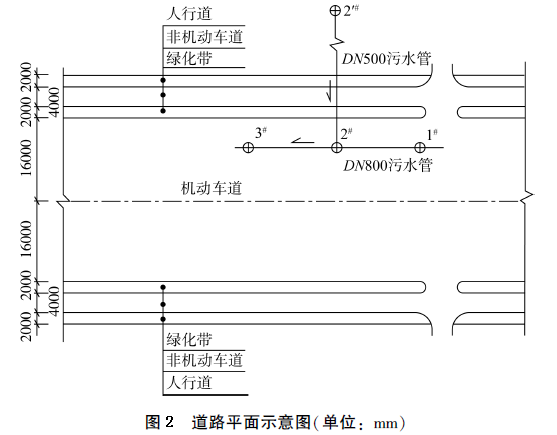

问题 某公司承建长1.2km的城镇道路大修工程,现状路面面层为沥青混凝土,主要施工内容包括:对沥青混凝土路面沉陷、碎裂部分进行处理;局部加铺网孔尺寸10mm的玻纤网以减少旧路面对新沥青面层的反射裂缝;对旧沥青混凝土路面铣刨拉毛后加铺厚40mmAC-13沥青混凝土面层,道路平面如图2所示。机动车道下方有一DN800mm污水干线,垂直于干线有一DN500mm混凝土污水管支线接入,由于污水支线不能满足排放量要求,拟在原位更新为DN600mm,更换长度50m,如图2中2#~2'#井段。项目部在处理破损路面时发现挖补深度介于50~150mm之间,拟用沥青混凝土一次补平。在采购玻纤网时被告知网孔尺寸10mm的玻纤网缺货,拟变更为网孔尺寸20mm的玻纤网。交通部门批准的交通导行方案要求:施工时间为夜间22:30至次日5:30,不断路施工。为加快施工速度,保证每日5:30前恢复交通,项目部拟提前一天采用机械洒布乳化沥青(用量0.8L/m2),为第二天沥青面层摊铺创造条件。项目部调查发现:2#~2'#井段管道埋深约3.5m,该深度土质为砂卵石,下穿越有电信、电力管道(埋深均小于1m),2'#井处具备工作井施工条件,污水干线夜间水量小且稳定支管接入时不需导水,2#~2'#井段施工期间上游来水可导入其它污水管。结合现场条件和使用需要,项目部拟从开槽法、内衬法、破管外挤法及定向钻法等4种方法中选择一种进行施工。在对2#井内进行扩孔接管作业之前,项目部编制了有限空间作业专项方案和事故应急预案并经过审批;在作业人员下井前打开上、下游检查井通风,对井内气体进行检测后未发现有毒气体超标;在打开的检查井周边摆放了反光锥桶。完成上述准备工作后,检测人员带着气体检测设备离开了现场,此后2名作业人员俱穿戴防护设备下井施工,由于施工时扰动了井底沉积物,有毒气体逸出,造成作业人员中毒,虽救助及时未造成人员伤亡,但暴露了项目部安全管理的漏洞,监理因此开出停工整顿通知。1、指出项目部破损路面处理的错误之处并改正。2、指出项目部玻纤网更换的错误之处并改正。3、改正项目部为加快施工速度所采取的措施的错误之处。4、甲种管道施工方法中哪种方法最适合本工程?分别简述其它三种方法不适合的主要原因。5、针对管道施工时发生的事故,补充项目部在安全管理方面应采取的措施。

选项

答案

解析 1 错误:挖补深度介于50~150mm之间,拟用沥青混凝土一次补平。
改正:填补旧沥青路面,凹坑应按高程控制、分层摊铺,每层最大厚度不宜超过100mm。(参见教材P39。)

2 、 项目部在未经设计及监理同意的情况下,擅自改变施工材料:将原网孔尺寸10mm的玻纤网更换为20mm的玻纤网。
改正:项目部向监理申请设计变更,监理同意后报原设计单位,同意并进行变更,由设计单位出具具体的变更方案及工程量增减,报监理单位和建设单位审核,最后建设单位批复后。监理公司下发工程变更通知令后方可使用。

3 、粘层油应在施工面层的当天洒布,夜间洒布粘层油后,当夜施工面层。

4 、(1)甲种管道施工应采用破管外挤的方式施工。
(2)其他三种方法不适合的原因为:
①开槽法:该施工区段要求不断路施工,开槽法则会中断交通;地下管线复杂,(下穿越有电信、电力管道,埋深均小于1m),开槽法易挖断相关管线。
②内衬法:污水支线管径由DN500mm更新为DN600mm,内衬法无法增大管径
③定向钻:因污水管道为有坡度的直线型管道,而定向钻形成的管道为曲线型,所以并不适合。并且混凝土管为刚性管道,无法使用定向钻施工。

5 、(1)现场应有风险应急预案;
(2)工人应进过培训,持证上岗;
(3)施工前应进行交底;
(4)现场应有救援器材;
(5)应随时监测有毒气体含量;
(6)地面应有专人值守;
(7)应有监理旁站巡视。
转载请注明原文地址:https://tihaiku.com/jzgc/141117.html

最新回复(0)
