某市新建一条城市主干路工程,其中 K2+521~K3+835 为水泥混凝土路面,
某市新建一条城市主干路工程,其中 K2+521~K3+835 为水泥混凝土路面,
admin
2022-08-02
31
问题

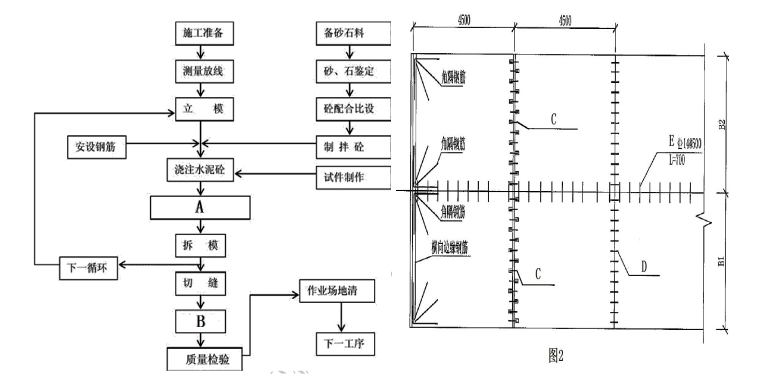

某市新建一条城市主干路工程,其中 K2+521~K3+835 为水泥混凝土路面,道路结构自下而上为: 20cm 厚级配碎石底基层、20cm 厚水泥稳定碎石基层、25cm 厚 C35 水泥混凝土面层。项目部进场后编制了整体施工组织设计,决定面层施工采用分段分幅施工,面层工艺流程如图 1 所示;水泥混凝土面层施工时正值夏季,气温较高,项目部针对夏季面层施工采取了措施防止面层开裂,分幅施工时面层部分接缝布置如图 2 所示。
问题:1.计算水泥混凝土路面的长度为多少米。2.分别写出图 1 中工序 A、B 的名称及图 2 中构件 C、D、E 的名称。3.浇筑水泥混凝土面层前应检查验收哪些项目?4.试写出项目部夏季面层施工时采取的预防面层开裂的措施。5.水泥混凝土路面常见的病害有哪些?
选项
答案
解析
1.水泥混凝土路面的长度为:3835-2521=1314m。
2.工序 A:水泥混凝土养护;工序 B:灌缝;构件 C:胀缝传力杆;构件 D:缩缝传力杆;构件 E:拉杆。
3.浇筑水泥混凝土面层前应检查:模板的位置、间隔、高度、润滑、支承稳定情况和基层的平整、润湿情况及钢筋设置的位置、传力杆装置等。
4.项目部采取的防开裂措施有:
(1)采用井水冲洗骨料降温,用冰水拌合混凝土,降低混凝土的出机温度;
(2)控制混凝土配合比,保证和易性,适当掺加缓凝剂;
(3)避开高温时段,选择夜间施工;
(4)加强拌制、运输、浇筑、做面等工序衔接,缩短运输和操作时间;
(5)及时覆盖,洒水保湿养护;
(6)加设临时棚罩,避免混凝土面板遭日晒,减少水分蒸发;
(7)施工面层前在基层适量洒水,保持湿润,但不得有积水、泥泞。
5.水泥混凝土路面常见病害有:唧泥、板底脱空、错台、裂缝、破碎、掉角、沉陷、拱起等。
转载请注明原文地址:https://tihaiku.com/jzgc/141039.html
本试题收录于:
一建市政公用工程实务题库一级建造师分类
一建市政公用工程实务
一级建造师
相关试题推荐
背景资料: 某二级公路位于平原区,路基宽10m,采用沥青混凝土路面,其中K3+
浇筑水泥混凝土时,振捣延续时间的判断标准有()。A.持续振捣5分钟 B.拌合
设计时一般不考虑其承重强度,其作用主要是对非沥青承重层起保护和防磨耗作用的路面为
下列无机结合料中能用作高级路面基层的是()。A.石灰稳定土 B.水泥稳定粒料
关于坡面喷射混凝土防护施工的说法,错误的是()。A.作业前应进行试喷 B.临
水泥混凝土路面断板的防治措施有( )。A.加铺沥青磨耗层 B.提高基层施工质量
工程中使用的沥青碎石混合料的组成结构属于()。A.密实悬浮结构 B.骨架空隙
高速公路的基层不可以使用()。A.水泥稳定砂砾 B.石灰粉煤灰稳定砂砾 C
投标报价计算时,所填入的工程量清单的单价包括人工费、材料费、机械使用费、其他工程
根据《公路工程施工分包管理办法》,下列说法错误的是()。A.分包工程在开工前,
随机试题
[img]2018m9s/ct_etoefz_etoeflistz_201808_0034[/img][br]Listenagaintopartof
Fool______Janeis,shecouldnothavedonesuchathing.[2002]A、whoB、asC、tha
A.holeB.utteringC.crackD.quietE.betraye
SomeinterestingrecentresearchbyateamfromMRCAppliedPsychologyUnit
AtriumphforscientificfreedomThisweek’sNobel
足外伤后13小时,伤口污染,处理时应注意A.清创后一期缝合 B.只清创不缝合
第三方物流简称( )。 A.TTL B.TPL C.PPL
下列属于内伤发热治法的是A.解郁、活血 B.除湿 C.益气、养血 D.滋阴
甲公司与乙公司签订的融资租赁合同约定:甲公司向丙公司购买一台大型医疗设备,出租给
2009年某企业经营活动产生的现金流入量为3000万元,现金流出量为2400万元
最新回复
(
0
)
