某施工单位承建一项城市污水主干管道工程,全长 1000m。设计管材采用Ⅱ级承插式

admin2022-08-02  27

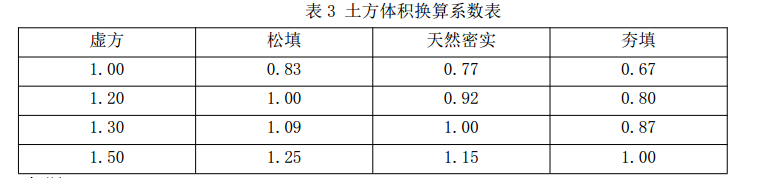

问题 某施工单位承建一项城市污水主干管道工程,全长 1000m。设计管材采用Ⅱ级承插式钢筋混凝土管,管道内径 D1000mm,壁厚 100mm:沟槽平均开挖深度为 3m。底部开挖宽度设计无要求,场地地层以硬塑粉质黏主为主,土质均匀,地下水位于槽底设计标高以下,施工期为旱季。项目部编制的施工方案明确了下划事项:(1)将管道的施工工序分解为:①沟槽放坡开挖:②砌筑检查井:③下(布)管:④管道安装:⑤管道基础与垫层:⑥沟槽回填:⑦闭水试验。施工工艺流程:①→A→③→④→②→B→C。(2)根据现场施工条件、管材类型及接口方式等因素确定了管道沟槽底部一侧的工作面宽度为 500mm,沟槽边坡坡度为 1:0.5。(3)质量管理体系中,管道施工过程质量控制实行企业的“三检制”流程。(4)根据沟槽平均开挖深度及沟槽开挖断面估算沟槽开挖土方量(不考虑检查井等构筑物对土方量估算值的影响)。(5)由于施工场地受限及环境保护要求,沟槽开挖土方必须外运,土方外运量根据表 3《土方体积换算系数表》估算。外运用土方车辆容量为 10m3/车·次,外运些价为 100 元/车·次。问题:1.写出施工方案(1)中管道施工工艺流程中 A、B、C 的名称。2.试写出确定管道沟槽边坡坡度的主要依据。3.试写出施工方案(3)中“三检制”的具体内容。4.根据施工方案(4)、(5),列式计算管道沟槽开挖土方量(天然密实体积);并列式计算土方外运的直接成本。5.污水主干管工程闭水试验管段的抽取原则。

选项

答案

解析 1.A:⑤管道基础与垫层,B:⑦闭水实验,C:⑥沟槽回填
2.确定沟槽的坡度的主要依据:土质类别、水文情况、坡顶荷载情况、开挖深度等。
3.自检、互检、专检。
4.沟槽底宽=(1000+100×2+500×2)=2200mm=2.2m,上口宽=2.2+3×0.5×2=5.2m,
沟槽开挖土方量:(2.2+5.2)×3/2×1000=11100m3
土方外运土方量(虚方)=11100×1.3=14430m3
直接成本=14430÷10×100=144300 元。
5.(1)试验段按井距分隔,抽样选取,带井试验,一次试验不超过 5 个连续井段;
(2)本工程管道内径为 1000mm,大于 700mm,可按管道井段数量抽样选取 1/3 进行试验;试验不合格时,抽样井段数量应在原抽样基础上加倍进行试验。
转载请注明原文地址:https://tihaiku.com/jzgc/141037.html

最新回复(0)
