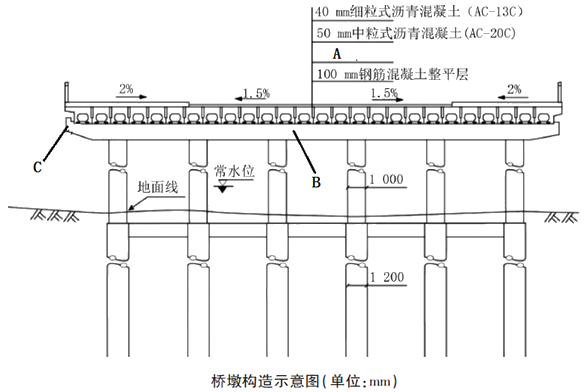

问题 某施工单位承接某3×16m简支板桥施工项目,桥梁上部结构为先张法预应力空心板,下部结构为六柱式桥墩,基础为桩基础,桥面面层为5cm厚沥青混凝土,采用沥青摊铺机摊铺,轮胎压路机碾压。在施工中发生了如下事件:事件1:施工单位购买了三套千斤顶,为使用方便,千斤顶、油表随机组合起来张拉预应力钢绞线,由于工期紧,新设备购买后立即投入使用。事件2:整平层砼强度达到设计强度的75%时进行下步工序施工,局部地段表面粗糙度不够,局部粗糙度大于上限值,项目部采取了相应措施处理。事件3:在桥面施工过程中,施工单位安装伸缩缝后即进行5cm厚沥青混凝土施工,要求摊铺机匀速行驶,技术员随时检查高程及摊铺厚度。【问题】1.指出图中A、B、C名称。2.针对事件1,改正错误之处。3.改正事件2错误之处,指出针对表面粗糙度不足及大于上限值的处理方法。4.针对事件3,改正错误之处。若按背景所述方法施工,可能产生哪些质量病害???

选项

答案

解析   1.A——防水层;B——盖梁;C——挡块
  2.油泵、千斤顶配套(1分)检定(或检验)(2分),配套使用。(3分)。
  3.整平层。砼强度达到设计强度的80%时进行下步工序。
  粗糙度不足采用抛丸打磨,超限采用环氧树脂上撒石英砂处理。
  4.应先摊铺混凝土,后安装伸缩缝。(2分)。病害:压实不足造成跳车(1分),伸缩缝早期破坏。(1分)
