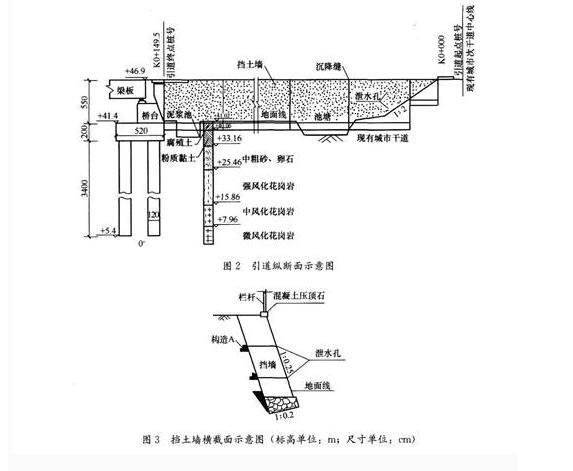

【背景资料】 某公司承建的市政桥梁工程中,桥梁引道与现有城市次干道呈T形平面交

admin2022-08-02  41

问题 【背景资料】某公司承建的市政桥梁工程中,桥梁引道与现有城市次干道呈T形平面交叉,次干道边坡坡率1:2,采用植草防护;引道位于种植滩地,线位上现存池塘一处(长15m、宽12m、深1.5m);引道两侧边坡采用挡土墙支护;桥台采用重力式桥台,基础为∮5120cm混凝土钻孔灌注桩。引道纵断面如图2所示,挡土墙横截面如图3所示:项目部编制的引道路堤及桥台施工方案有如下内容:(1)桩基泥浆池设置于台后引道滩地上,公司现有如下桩基施工机械可供选用:正循环回转钻、反循环回转钻、潜水钻、冲击钻、长螺旋钻机、静力压桩机。(2)引道路堤在挡土墙及桥台施工完成后进行,路基用合格的土方直接从现有城市次干道倾倒入路基后用机械摊铺碾压成型。施工工艺流程图如图4所示:监理工程师在审查施工方案时指出:施工方案(2)中施工组织存在不妥之处,施工工艺流程图存在较多缺漏和错误,要求项目部改正。在桩基施工期间,发生一起行人滑入泥浆池事故,但未造成伤害。【问题】1.施工方案(1)中,项目部宜选择哪种桩基施工机械?说明理由。2.指出施工方案(2)中引道路堤填土施工组织存在的不妥之处,并改正。3.结合图2,补充和改正施工方案(2)中施工工艺流程的缺漏和错误之处(用文字叙述)。4.图3所示挡土墙属于哪种结构形式(类型)?写出图3中构造A的名称。5.针对“行人滑人泥浆池”的安全事故,指出桩基施工现场应采取哪些安全措施。

选项

答案

解析 1.项目部宜选用冲击钻。 理由:本工程所处位置为风化岩层,冲击钻适用于黏性土、粉土、砂土、填土、碎石土及风化岩层。
2.施工方案(2)中引道路堤填土施工组织存在的不妥之处及正确做法:
(1)不妥之处一:引道路堤在挡土墙及桥台施工完成后进行。
正确做法:引道路堤在挡土墙施工前进行。
(2)不妥之处二:土方直接从现有城市次干道倾倒入路基。
正确做法:土方进出施工现场需要覆盖,防止遗撒,造成大气污染,应该运至施工现场内存放,运至施工现场当天不能摊铺的土方必须覆盖,防止扬尘。

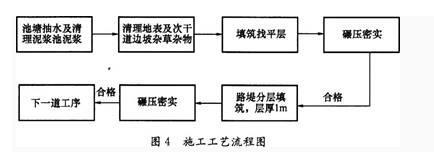

3.补充和改正施工方案(2)中施工工艺流程的缺漏和错误之处:
(1)错误之处:路堤填土层厚1m,层厚太大。实际路堤填土的每层厚度人工夯实不能超过200mm,机械压实不超过300mm,最大不能超过400mm。
(2)本工程的施工方案还应该补充:①地表以下的腐殖土要挖除外运;②施工前做试验确定摊铺压实参数;③次干路边坡修正台阶;④测量工作,做出每层填土高度标记;⑤桥台台背路基填土加筋;⑥挡墙根部小型机具夯实;⑦压实度的检测。
4.挡土墙属于重力式挡土墙,构造A的名称是反滤层。
5.桩基施工现场应采取的安全措施:(1)桩基施工现场应设置封闭围挡,非施工人员严禁进入施工现场;(2)不得在高压线路下施工;(3)钻机的机械性能必须符合施工质量和安全要求,状态良好,操作工持证上岗;(4)钻机运行中作业人员位于安全处,严禁人员靠近触摸钻具,钻具悬空时,严禁下方站人;(5)钻机有倒塌危险时,必须立即将人员及钻机撤至安全位置;(6)泥浆沉淀池周围设置防护栏杆和警示标志,设置夜间警示灯;(7)加强施工人员安全教育。
转载请注明原文地址:https://tihaiku.com/jzgc/139534.html

最新回复(0)
