首页
登录
建筑工程
某公司中标修建城市新建主干道,全长2.5km,双向四车道。其结构从下至上为:20
某公司中标修建城市新建主干道,全长2.5km,双向四车道。其结构从下至上为:20
admin
2022-08-02
28
问题

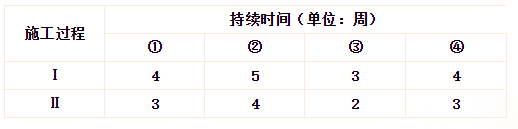

某公司中标修建城市新建主干道,全长2.5km,双向四车道。其结构从下至上为:20cm厚石灰稳定碎石底基层,38cm厚水泥稳定碎石基层,8cm厚粗粒式沥青混合料底面层,6cm厚中粒式沥青混合料中面层,4cm厚细粒式沥青混合料表面层。项目部编制的施工机械计划表列有:挖掘机、铲运机、压路机、洒水车、平地机、自卸汽车。施工方案中:石灰稳定碎石底基层直线段由中间向两边、曲线段由外侧向内侧的方式进行碾压;沥青混合料摊铺时应对温度随时检查;用轮胎压路机初压,碾压速度控制在1.5~2.0km/h。施工现场设立了公示牌,内容包括工程概况牌、安全生产文明施工牌、安全纪律牌。项目部将20cm厚石灰稳定碎石底基层、38cm厚水泥稳定碎石基层、8cm厚粗粒式沥青混合料底面层、6cm厚中粒式沥青混合料中面层、4cm厚细粒式沥青混合料表面层等五个施工过程分别用:Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ表示,并将Ⅰ、Ⅱ两项划分为四个施工段①、②、③、④。Ⅰ、Ⅱ两项在各施工段上持续时间如表4-1所示:表4-1各施工段的持续时间

而Ⅲ、Ⅳ、Ⅴ不分施工段连续施工,持续时间均为一周。项目部按各施工段持续时间连续、均衡作业,不平行、搭接施工的原则安排了施工进度计划(表型如表4-2)表4-2施工进度计划表

1、补充施工机械计划表中缺少的主要机械。2、请给出正确的底基层碾压方法和沥青混合料初压设备。3、沥青混合料碾压温度是依据什么因素确定的?4、除背景内容外,现场还应设立哪些公示牌?5、请按背景中要求和表4-2形式,用横道图表示,画出完整的施工进度计划表(画在答题纸上),并计算工期。
选项
答案
解析
1 、推土机、装载机、摊铺机、沥青运输洒布车、切缝机。2 、直线段两边向中间,曲线超高段由内侧向外侧。初压设备:两轮钢筒式静压。3 、根据沥青和沥青混合料种类、压路机、气温、层厚等因素经试压确定。4 、管理人员名单及监督电话牌、消防保卫牌、施工现场总平面图。5 、工期应为22周。
转载请注明原文地址:https://tihaiku.com/jzgc/139525.html
本试题收录于:
一建市政公用工程实务题库一级建造师分类
一建市政公用工程实务
一级建造师
相关试题推荐
围岩分类是隧道中重要的参数,下列不属于按围岩分类指标的是()A.结构特征和完整
某公路山岭隧道穿越的岩层主要是坚硬岩,岩体较完整,块状或厚层状结构,该围岩的初步
关于钢筋混凝土结构构造裂缝防治措施的说法,错误的是()。A.应适当降低混凝土水
按照加劲梁的支承结构不同悬索桥可分为()悬索桥。A.单跨两铰加劲梁 B.两跨
桥梁运营状况的主要监测内容包括()。A.桥梁结构在施工荷载作用下的受力、变形及
桥梁上部结构的转体施工按转动方向分为()。A.斜向转体施工法 B.竖向转体施
关于模板、支架和拱架拆除的说法中,正确的有()。A.钢筋混凝土结构的承重模板、
下列梁桥结构中,支座上的卸载弯矩为零的是()。A.悬臂梁 B.固端梁 C.
某桥全长130m。主跨为100m钢筋混凝土箱形拱桥,下部结构东岸为组合式桥台,西
钢筋混凝土拱桥、预应力混凝土连续桥、木桥是按()来划分的。A.承重结构的材料
随机试题
Ladiesandgentlemen,Goodafternoon.Wehopethatyourvisitherewillbea
CarolDrumsuggested(buy)______thesoftwarefromabigcompany.buying本题考查动词sugg
HavingbeenastudentandteacherinChina(atPekingandTsinghuaUniversit
Researchonfriendshiphasestablishedanumberoffacts,someinteresting,
大学生既是特定机构的群体,又是受教育者。()
肥胖者体内的脂类含量为( )。A.白色脂肪组织较少,棕色脂肪组织也少 B.白
根据《出境入境管理法》规定,弄虚作假骗取停留居留证件的,()。A.处1000元以
A.6V,6Ω B.6V,2Ω C.12V,6Ω D.12V,2Ω
为了保证个人信用信息的合法使用,中国人民银行制定和颁布的规章不包括( )。A.《
A.劳动保障行政部门及药品监督管理部门、物价、医药行业主管部门的监督检查 B.
最新回复
(
0
)
