A公司为某水厂改扩建工程总承包单位,工程包括新建滤池、沉淀池、清水池、进水管道及
A公司为某水厂改扩建工程总承包单位,工程包括新建滤池、沉淀池、清水池、进水管道及
admin
2022-08-02
24
问题

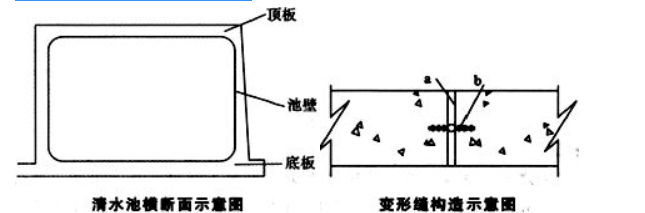

A公司为某水厂改扩建工程总承包单位,工程包括新建滤池、沉淀池、清水池、进水管道及相关的设备安装,其中设备安装经招标后由B公司实施,施工期间,水厂要保持正常运营。新建清水池为地下构筑物,池体平面尺寸为128m×30m,高度为7.5m,纵向设两道变形缝;其断面及变形缝构造见下面两图。鉴于清水池为薄壁结构且有顶板,方案确定沿水池高度方向上分三次浇注混凝土,并合理划分清水池的施工段。A公司项目部进场后将临时设施中生产设施搭设在施工的构筑物附近,其余的临时设施搭设在原厂区构筑物之间的空地上,并与水厂签订施工现场管理协议。B公司进场后,A公司项目部安排B公司临时设施搭设在厂区的滤料堆场附近,造成部分滤料损失,水厂物资部门向B公司提出赔偿滤料损失的要求。
1、分析本案例中施工环境的主要特点。2、清水池高度方向施工需设置几道施工缝,应分别在什么部位?3、指出上面右图中a、b材料的名称。4、简述清水池划分施工段的主要依据和施工顺序,清水池混凝土应分几次浇筑?5、列出本工程其余临时设施种类,指出现场管理协议的责任主体。6、简述水厂物资部门的索赔程序。
选项
答案
解析
1 、特点:施工用地紧张、狭小。生产和施工相互干扰、影响。
2 、应设置2道施工缝。第一道施工缝高出底板200~300mm处,另一道在顶板下八字以下150~300mm处。
3 、a应为防水嵌缝材料;b应为中埋式止水带。
4 、划分施工段依据:以施工缝、变形缝、后浇带为界划分。
清水池施工顺序:测量定位→土方开挖及地基处理→池底砼垫层→池内防水层施工→底板浇筑→池壁浇筑→顶板浇筑→功能性试验。该清水池应分9次浇筑完成。
5 、①办公设施。
②生活设施。
③辅助设施。
现场管理协议责任主体:A公司和水厂。
6 、水厂物资部门应报告水厂,由水厂通过监理工程师向A公司提出索赔。(A公司再根据分包合同向B公司追偿)。
转载请注明原文地址:https://tihaiku.com/jzgc/139524.html
本试题收录于:
一建市政公用工程实务题库一级建造师分类
一建市政公用工程实务
一级建造师
相关试题推荐
某工程为土质边坡,对于这种边坡的防护采用下面哪种防护措施最适合()。A.框格植
下列沿河河堤冲刷防护工程中属于间接防护的是()。A.石笼 B.顺坝 C.挡
不宜在冬期施工的项目是()。A.路堤边坡的整修 B.河滩地段路基的防护工程施
滑坡防治的工程措施主要有()、力学平衡以及改变滑带土三类。A.护面 B.排水
不属于膨胀土工程特性的是()。A.黏性土含量高 B.自由膨胀率大 C.强度
滑坡防治的工程措施主要有排水、力学平衡和改变滑带土三类,下列属于“力学平衡”类的
关于通信电缆中管道光、电缆敷设的说法,正确的有()。A.敷设电缆时牵引力应
根据《公路工程设计施工总承包管理办法》,可以作为总承包单位或总承包联合体成员单位
关于公路工程自建房屋的要求,错误的是()。A.最低标准为活动板房 B.建
下列施工段落划分中,不符合通常划分原则的是()。A.各段落之间工程量基本平
随机试题
ReadcarefullythefollowingexcerptonInternetconnectionsargumentsinth
Duringthewholeofadark,cloudydayneartheendoftheyearIhadbeen【C
1955年7月,全国人民代表大会一届二次会议正式通过由周恩来、陈云等主持编制的第
下列土的工程分类,除()之外,均为岩石。A.软石 B.砂砾坚土 C.坚石
理财师并不需要每天或非常频繁地接触客户、向客户汇报情况,但是理财师应()。A.确
早期诊断异位妊娠的辅助检查方法是:____、____、____及____。
产后抑郁的常见证候是A.脾虚肝郁证 B.气血两虚证 C.肝经火旺证 D.心
脑脊液中IgA增高主要见于A.化脓性脑膜炎B.蛛网膜下腔出血C.脑肿瘤D.多发性
实行工程监理的过程中,()是工程监理的受托方。 A、监理单位 B、建设
甲丙公司约定向乙公司共同购买一批精密仪器,该合同由甲、乙、丙公司的法定代表人签字
最新回复
(
0
)
