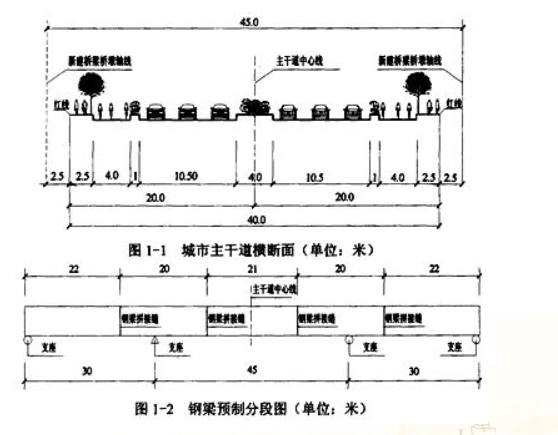

某公司低价中标跨越城市主干道的钢-混凝土组合结构桥梁工程,城市主干道横断面如图1

admin2022-08-02  27

问题 某公司低价中标跨越城市主干道的钢-混凝土组合结构桥梁工程,城市主干道横断面如图1-1所示。三跨连续梁的桥跨组合:30+45+30m,钢梁(单箱单室钢箱梁)分5段工厂预制、现场架设拼接,分段长度:22+20+21+20+22m,如图1-2所示。桥面板采用现浇后张预应力混凝土结构。由于钢梁段拼接缝位于既有城市主干道上方,在主干道上设置施工支架、搭设钢梁段拼接平台对现状道路交通存在干扰问题。针对本工程特点,项目部编制了施工组织设计和支架专项方案,支架专项方案通过专家论证。依据招标文件和程序将钢梁加工分包给专业公司,签订了分包合同。1、除支架专项方案外,项目部还应编制哪些专项方案?2、钢梁安装时在主干道应设置几座支架?要否需要占用机动车道?说明理由。3、施工支架专项方案需要哪些部门审批?4、指出钢梁加工分包经济合同签订注意事项。

选项

答案

解析 1 、钢梁吊装;预应力张拉;拆除临时支架。
2 、2个支架。需要占用机动车道。理由:梁的居中段长度为21米,主干道连绿化带宽25米,两侧支架落在机动车道内,离路边2米处。
3 、市政工程行政主管部门和公安交通管理部门。
4 、合同价格形式是单价合同还是总价合同;合同工期及奖罚措施;工程变更及价款调整约定。
