某公路承建城市主干道的地下隧道工程,长520m,为单箱双室箱型钢筋混凝土结构,采

admin2022-08-02  45

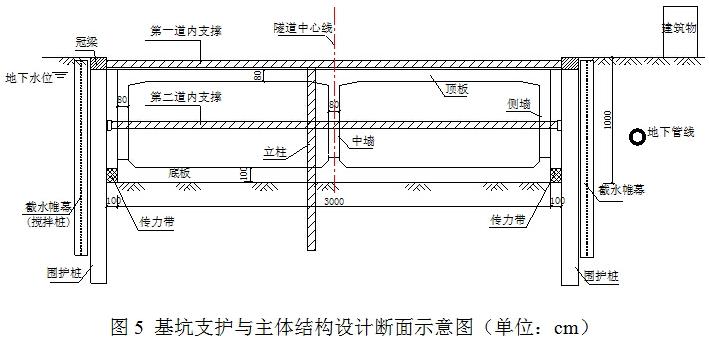

问题 某公路承建城市主干道的地下隧道工程,长520m,为单箱双室箱型钢筋混凝土结构,采用明挖顺作法施工、隧道基坑深10m间隔安全等级为一级,基坑支护与结构设计断面示意图如图5所示,围护桩为钻孔灌注桩;截水帷幕为双排水泥土搅拌桩,两道内支撑中间设立柱支撑;基坑侧壁与隧道侧墙的净距为1m。项目部编制了专项施工方案,确定了基坑施工和主体结构施工方案,对结构施工与拆撑、换撑进行了详细安排。施工过程发生如下事件:事件一:进场踏勘发现有一条横跨隧道的架空高压线无法转移,鉴于水泥土搅拌桩机设备高,距高压线距离处于危险范围,导致高压线两侧20m范围内水泥土搅拌桩无法施工。项目部建议变更此范围内的截水帷幕状设计,建设单位同意设计变更。事件二:项目部编制的专项施工方案,隧道主体结构与拆撑、换撑施工流程为:(1)底板垫层施工→(2)→(3)传力带施工→(4)→(5)隧道中墙施工→(6)隧道侧墙和顶板施工→(7)基坑侧壁与隧道侧墙间隙回填→(8)。事件三:某日上午监理人员在巡视工地时,发现以下问题,要求立即整改:①在开挖工作面位置,第二道支撑未安装的情况下,已开挖至基坑底部;②为方便挖土作业,挖掘机司机擅自拆除支撑立柱的个别水平联系梁;当日下午,项目部接到基坑监测单位关于围护结构变形超过允许值的报警;③已开挖至基底的基坑侧壁局部位置出现漏水,水中夹带少量泥沙。1、补充本工程应提交专家论证的方案。2、事件一中项目部拟变更截水帷幕的形式是什么?说明理由。3、指出项目部办理设计变更的步骤。4、写出事件二流程中(2)、(4)、(8)的名称。5、列出本工程基坑施工监测的应测项目。6、针对事件三存在的问题,项目部应采取什么措施?

选项

答案

解析 1 、专项施工方案包括:深基坑施工方案、顶板模板支架(高支架)施工方案。
专项施工方案主要内容包括:工程概况、编制依据、施工进度计划(施工设备、材料、劳动力计划)、施工工艺(或方法、技术)、安全保证措施、计算书及相关图纸。
2 、截水帷幕桩可变更为:高压水泥旋喷桩(摆喷桩)。
理由:因为水泥旋喷桩(或摆喷桩)施工设备高度低,可以满足在高压线下施工的安全距离要求。
3 、设计变更工程程序:施工单位提出设计变更申请→设计单位进行变更设计→建设(监理)单位下达(发出)设计变更函。
4 、施工流程中(2)为隧道底板施工;(4)为拆除第二道支撑;(8)为拆除第一道支撑和立柱支撑。
5 、本工程基坑施工应测项目有:
围护桩顶部水平与竖向位移、基坑周围地面(或地表)沉降、支撑轴力、围护结构深层水平位移(或测斜)、地下水位、支撑立柱沉降(或竖向位移)、建筑物倾斜与沉降、地下管线沉降等。
6 、整改措施有:
(1)立即停止超挖,进行支撑(或安装第二道支撑),再进行支撑以下土方开挖;
(2)立即采取堵漏(或止漏)措施,防止基坑侧壁漏水(漏砂)造成基坑外的泥沙流失,并做好基坑内排水;
(3)立即安装被拆除的立柱水平联系梁,保证整个支撑体系完整。
项目部在接到基坑报警后,应立即停止有关部位施工;查清(或分析)原因;采取有效措施后,方能继续施工。
(4)基坑侧壁漏水中带有少量泥沙,项目部应采取的措施:①如果渗漏不严重可采用坡顶卸载,增加支撑等一般性处理;②如果造成大量水土流失可在缺陷处插入引流管,用双快水泥封堵;③如果坍塌或失稳征兆明显时,必须采取回填土,砂或灌水等措施,人员及早撤离现场。
