某公司承建的市政道路工程,长2km,与现况道路正交,合同工期为2015年6月1日
某公司承建的市政道路工程,长2km,与现况道路正交,合同工期为2015年6月1日
admin
2022-08-02
22
问题
某公司承建的市政道路工程,长2km,与现况道路正交,合同工期为2015年6月1日至8月31日,道路路面底基层设计为厚300mm水泥稳定土;道路下方设计有一条DN1200mm钢筋混凝土雨水管道,该管道在道路交叉口处与现状道路下的现有DN300mm燃气管道正交。施工前,项目部踏勘现场时,发现雨水管道上部外侧管壁与现况燃气管道底间距小于规范要求。并向建设单位提出变更设计的建议。经设计单位证实,同意将道路交叉口处的Y1~Y2井段的雨水管道变更为双排DN800mm双壁波纹管,设计变更后的管道平面位置与断面布置如图1-1,1-2所示。项目部接到变更后提出了索赔申请,经计算,工程变更需增加造价10万元。

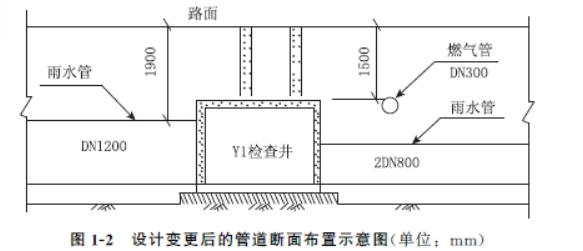

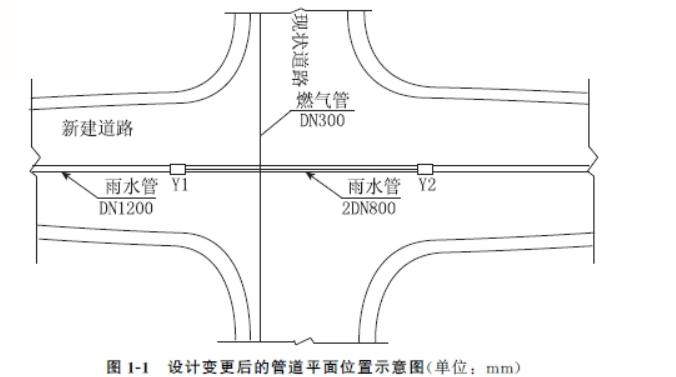

图1-1设计变更后的管道平面位置示意图(单位:mm)
为减少管道施工对交通通行的影响,项目部制定了交叉路口交通导行方案,并获得交通管理部门和路政管理部门的批准。交通导行措施的内容包括:(1)严格控制临时占路时间和范围;(2)在施工区域范围内规划了警告区、终止区等交通疏导作业区域;(3)与施工作业队伍签订《施工安全责任合同》。施工期间为雨期,项目部针对水泥稳定土底基层的施工制定了雨期施工质量控制措施如下:(1)加强与气象站联系,掌握天气预报,安排在不下雨时施工;(2)注意天气变化,防止水泥和混合料遭雨淋;(3)做好防雨准备,在料场和搅拌站搭雨棚;(4)降雨时应停止施工,对已摊铺的混合料尽快碾压密实。1、排水管道在燃气管道下方时其最小垂直距离应为多少米?2、按索赔事件的性质分类,项目部提出的索赔属于哪种类型?项目部应提供哪些索赔资料?3、交通疏导方案(2)中还应规划设置哪些交通疏导作业区域?4、交通疏导方案中还应补充哪些措施?5、补充和完善水泥稳定土底基层雨期施工质量控制措施。
选项
答案
解析
1 、排水管道在燃气管道下方时最小垂直距离应为0.15m。( 表1K415032-2)
2 、(1)项目部提出的索赔属于由于工程变更(设计变更)导致的索赔。
(2)项目部应提供的索赔资料有:索赔意向通知函、设计变更单、变更图纸、变更项目的预算清单、同期记录等有关证据。
3 、交通疏导作业区域还包括:上游过渡区、缓冲区、作业区和下游过渡区。
4 、(1)统一设置各种交通标志、隔离设施(围挡)、夜间警示信号;
(2)对作业工人进行安全教育、培训、考核;
(3)依据现场变化,及时引导交通车辆,为行人提供方便。
(4)在路口设交通疏导员
(5)在居民出入口设照明装置、搭便桥。
5 、(1)坚持拌多少、铺多少、压多少、完成多少。
(2)下雨来不及完成时,要尽快碾压,防止雨水渗透。
(3)设置完善的排水系统,防排结合,(在基层两侧开挖排水沟)发现积水及时排除。
转载请注明原文地址:https://tihaiku.com/jzgc/139477.html
本试题收录于:
一建市政公用工程实务题库一级建造师分类
一建市政公用工程实务
一级建造师
相关试题推荐
道路石油沥青的等级分为()。A.一级沥青 B.A级沥青 C.特级沥青 D
可用于高等级道路基层的是()。A.二灰稳定土 B.级配碎石 C.级配砾石
滑坡防治的工程措施主要有()、力学平衡以及改变滑带土三类。A.护面 B.排水
可在冬期进行路基施工的工程项目是()。A.一级公路的土路基开挖 B.挖掘填方
某换填工程,工期紧,换填面积广,淤泥层较厚且稠度大。该工程最适合采用的换填方法是
下列路基工程可安排冬期施工的是()。A.岩石地段的路堑开挖 B.在河滩低洼地
通过改变滑带土对滑坡防治的工程措施有()。A.土方压脚 B.爆破灌浆法 C
在雨期进行道路路堑开挖,正确的开挖措施有()。A.土质路堑开挖前,在路堑边坡坡
滑坡防治的工程措施主要有排水、力学平衡和改变滑带土三类,下列属于“力学平衡”类的
根据《公路工程标准施工招标文件》,除合同另有规定外,已标价的工程量清单综合单价均
随机试题
Thereisaletteraboutreferencesales.DearSir:Howwouldyouliketo
哪项不符合剧场内部的设计要求?()A.座席地坪高于前面横走道0.50m时应设
A.心 B.肝 C.脾 D.肺 E.肾忧伤()
酸枣仁临床主要用于治疗的病症是A:失眠B:冠心病C:肝癌D:白细胞减少症
患者女,66岁。疑有三叉神经病变,检查时不可能出现的体征为A.张口歪斜 B.角
财政部、中国证监会应当建立资产评估机构从事证券业务诚信档案。()
下列案件中,法院不能作出缺席判决的是:() A.原告甲公司申请撤诉,法院经
女,35岁。左下颌下腺炎长期反复发作,双合诊左口底区可触及一硬结,为明确是否有结
通过计时观察资料得知:人工挖三类土1m3的基本工作时间为7小时,辅助工作时
工程项目的工程特点和施工生产的特点包括( )。A.施工的一次性 B.工程投资大
最新回复
(
0
)
