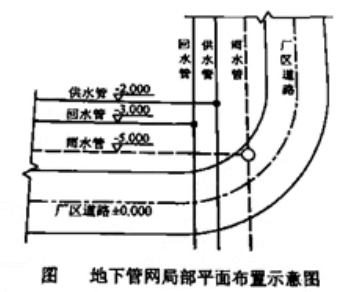

某安装公司承包某厂的机电安装工作,涉及钢制结构安装、工业管道安装、工业电气安装、

admin2022-08-02  30

问题 某安装公司承包某厂的机电安装工作,涉及钢制结构安装、工业管道安装、工业电气安装、防腐蚀工程、自动化仪表安装工程等。全厂地下管网,其中有供水管、回水管、雨水管道,局部平面布置见图所示。设备框架设计为四层钢架,采用高强螺栓连接。在钢架基础复查和构件验收合格,相关资料已准备,向监理工程师申请开工时,被要求补齐高强螺栓连接摩擦面的项目试验报告。钢架施工时为了施测方便,第二层钢柱定位以第一层钢柱柱顶中心为基准。二层钢架安装完成后,检查发现钢架的安装误差超标,分析原因是由于累积误差过大所致。在进行设备钢架吊装时采用的起重机械发生失稳,后经严格检查整改后,保证了钢架的安全吊装施工。回水管道采用焊接钢管,规格为φ1200×12mm,材质 Q235,其内外表面均要求防腐,水泥砂浆内防腐和环氧煤沥青涂料加强级(四油一布)外防腐。施工时,先集中分段预制组焊防腐,再现场分层组对安装。在预制场涂装作业区入口、动火作业点均设置了“禁止标志”。供水管道设计为 1.6MPa、DN150 的不锈钢管道。项目部编制了供水管道水压试验方案:使用“除盐水”作为试验介质;试压时需缓慢升压到试验压力 1.84MPa 后,稳压 10min,再将试验压力降至设计压力,稳压 30min 无压降、无渗漏,水压试验合格。水压试验前,施工人员在拆除弹簧支架的定位销时,被监理工程师制止。浆液循环泵安装完成,为了便于试运后联轴器的检查,泵体找正时,拆掉的联轴器护罩暂不进行安装。在准备试运行时,被现场巡视的监理工程师制止,认为试运行环境不符合安全要求。【问题】1.请简述起重机械失稳的主要原因和预防措施?2.需要补齐高强螺栓连接摩擦面的哪种试验报告?如何避免钢架定位的累计误差?3.在预制场内涂装作业区及动火点,设置“禁止标志”的内容分别是什么? 4.指出水压试验方案中存在的错误并改正。为什么弹簧支架定位销的拆除被监理工程师制止?5.说明浆液循环泵试运行时被监理工程师制止的原因。在试运行过程中,应测量和记录浆液泵循环泵轴承的哪些运行参数

选项

答案

解析 (1)起重机械失稳的主要原因:超载、支腿不稳定、机械故障、起重臂杆仰角超限等。 预防措施:严禁超载;打好支腿并用道木和钢板垫实和加固,确保支腿稳定;严格机械检查;起重臂杆仰角最大不超过 78°,最小不低于 45°。2.(1)需要补齐高强螺栓连接摩擦面的抗滑移系数试验报告。(2)多节柱安装时,每节柱的定位轴线应从地面控制轴线直接引上,不得从下层柱的轴线引上,避免造成过大的积累误差。 3..(1)涂装作业场所禁止标志:“禁止烟火”、“禁止穿化纤服”、“禁止穿带钉鞋”。
(2)涂装作业场所动火标志:“禁放易燃品”。
4.(1)错误之处一:使用“除盐水”作为试验介质;
改正一:液压试验应使用洁净水,对不锈钢管道,水中氯离子含量不得超过 25ppm。
错误之处二:试压时需缓慢升压到试验压力 1.84MPa
整改二:不锈钢给水管道的试验压力为设计压力的 1.5 倍,即为试验压力为 1.5×1.6=2.4MPa。 (2)被监理工程师制止原因:弹簧支架的定位销,应待系统安装、试压、绝热完毕后方可拆5.(1)制止原因:拆掉浆液循环泵的联轴器防护罩暂不进行安装,不符合要求。在试运转时,对人身或机械设备可能造成损伤的部位,相应的安全措施和安全防护装置应设置完善。 (2)应测量和记录浆液泵循环泵轴承的:温度、温升、振动等参数。
转载请注明原文地址:https://tihaiku.com/jzgc/137697.html

最新回复(0)
