某施工单位公司承包了一厂房,钢结构工程。工程的围护材料(墙板、屋面板及其防火涂料

admin2022-08-02  18

问题 某施工单位公司承包了一厂房,钢结构工程。工程的围护材料(墙板、屋面板及其防火涂料)由业主采购。合同工期为 100天,并约定提前 1天奖励 5万元,延误一天罚款 5万元。事件一:施工单位项目部进场后,依据合同施工图,验收规范及总承包的进度计划,编制了厂房工程的施工方案,进度计划,劳动力计划和计划费用。当正式施工时,因厂房需提前验收,业主要求该厂房工程提前 5 天完工。项目部按工作持续时间和计划费用(见下表)分析,在关键工作上, 以最小的赶工增加费用,在钢梁吊装工作前赶出了 5天。进入钢梁吊装工作时,发现有部分钢梁防锈处理不当,重新处理用去了 3 天,并增加费用 3 万元,项目部又赶工 3 天,该厂房工程最终按业主要求提前 5 天竣工,验收合格后,资料整理齐全,准备归档。事件二:为了迎接上级单位的检查,施工单位临时在工地大门入口处悬挂了“五牌一图”;检查小组离开后,将标牌等拆下运至工地仓库保管,以备再查时使用;【问题】1.事件一中,项目部在哪几项工作赶工了?并分别列出其赶工天数和增加的费用。2.事件一中,原计划施工费用多少?3.该工程存在大量焊接作业,针对事件二中施工现场职业健康安全管理电焊工作业主要职业病危害因素有哪些?应采取何种防护措施?4.该工程钢梁表面防锈处理可采用哪些形式?相应的表面处理等级有哪些?

选项

答案

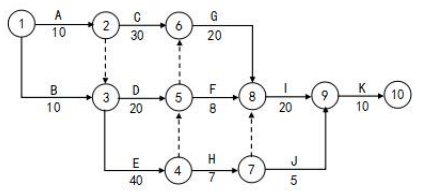

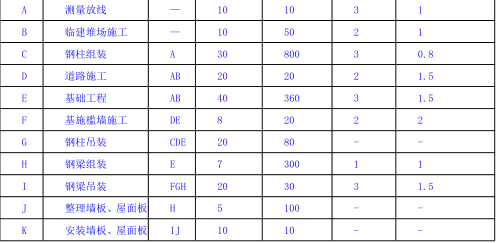

解析 1.(1)根据工作持续时间和计划费用表整理出的网络图:第一次赶工,从 A-H 工作,其中的关键工作有:A,B,E,G;关键线路上 G 没有压缩空间,先将 A、B 工作压缩 2 天,费用为(2×1)+(2×1)=4 万元;E 工作压缩 3天,费用为 3×1.5=4.5 万元;才能完成赶工 5 天;第二次赶工,只能在 I 工作上压缩 3 天,赶工费用为 3×1.5=4.5 万元;则项目部在 A、B、E、I 工作上进行了赶工;(2)E 赶工 3 天,增加的费用 4.5 万元;A 赶工 2 天,增加的费用 2 万元;B 赶工 2 天,增加的费用 2 万元;I 赶工 3 天,增加的费用 4.5 万元。2.原计划施工总费用为:10+50+800+20+360+20+80+300+30+100+10=1780 万元;3.(1)该工程存在大量焊接作业,针对事件二中施工现场职业健康安全管理电焊工作业主要职业病危害因素有:电焊烟尘、锰及其化合物、一氧化碳、氮氧化物、臭氧、紫外线、红外线、高温、高处作业。(2)应采取的防护措施为:防尘防毒口罩、护目镜、防护面罩、热辐射防护服。4.钢梁表面防锈处理可采用工具除锈、喷射或抛射除锈。手工或动力工具除锈金属表面处理等级分为 St2级、St3 级两级。喷射或抛射除锈金属表面处理质量等级分为 Sa1 级、Sa2 级、Sa2.5 级、Sa3 级四级。
转载请注明原文地址:https://tihaiku.com/jzgc/137532.html

最新回复(0)
