某机电安装公司以 EPC 模式承包一食用油工厂新建项目,工程合同 18000 万

admin2022-08-02  34

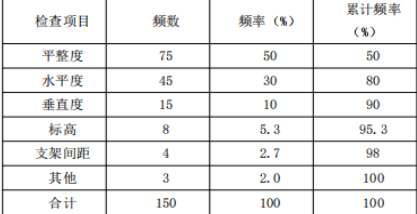

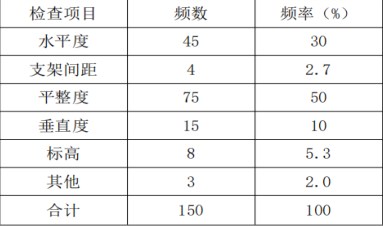

问题 某机电安装公司以 EPC 模式承包一食用油工厂新建项目,工程合同 18000 万。工程内容涉及多种压力容器的安装、工艺管道安装、电力系统配置和两台 5000m3大型储油罐的现场焊接等工作,安装公司成立了项目部。  工程管道系统复杂,管道种类繁多,项目部在工艺管道施工前编制了施工方案,并在施工前进行了一次性安全和技术交底,在施工过程中发现存在问题较多,施工技术负责人意识到交底的不足,及时进行了补充交底。管道安装完成后,安装人员将管道系统分段进行压力试验;其中有一段石油液化气合金管道,设计压力 0.8MPa,技术人员编制了试验方案,经批准后即组织实施,试验前现场监理工程师发现施工单位的准备工作不到位,叫停了试验,后经改正顺利进行了压力试验。储油罐采用外搭脚手架正装法进行现场组焊,施工过程中严格执行安全管理制度。技术负责人在审查储罐焊接施工方案时发现编制的罐底边缘板焊缝焊接工艺存在问题,经过改正,通过审核。在工厂变电站施工过程中项目部严把控质量关,严格执行三检制制度。变电站安装完成后,质量技术人员在检查时发现变电站内多处母线排安装不合格,检查数据统计表如下。【问题】1.管道工程的施工方案交底存在什么问题?施工方案交底的内容有哪些?2.该石油液化气合金管道应使用什么介质做压力试验,对介质有哪些要求?该管道是否需要进行泄漏性试验?泄漏性试验的实施要点包括哪些?3.为了控制焊接变形,储罐底板边缘板焊缝正确的焊接工艺是什么?4.施工中常用的质量数据统计分析的方法有哪些?统计表中母线排安装不合格问题按排列图法如何分类?5.质量检验的三检制包括哪三检?分别有什么作用?针对检测出的不合格品有哪些处置方法

选项

答案

解析 1.(1)交底应在开工前进行,并贯穿施工全过程。由施工方案的编制人员应向施工作业人员作交底,交底应形成书面记录,并有双方签字。交底资料和记录应由交底人或资料员进行收集、整理,并妥善保存。竣工后作为工程档案进行归档。  (2)交底内容为管道工程的施工程序和顺序、施工工艺、操作方法、要领、质量控制、  安全措施等。 2.(1)该合金管道设计压力大于 0.6MPa,应做液压试验;液压试验介质应使用  洁净水,对不锈钢管管道,水中氯离子含量不得超过 25ppm。  (2)该管道输送的是可燃介质,需要进行泄漏性试验,输送极度和高度危害介质以及可燃介质的管道,必须进行泄漏性试验。  (3)泄漏性试验的实施要点包括:①泄漏性试验应在压力试验合格后进行,试验介质宜 采用空气。②泄漏性试验压力为设计压力。③泄漏性试验可结合试车一并进行。④泄漏性试验应逐级缓慢升压,当达到试验压力,并且停压 10min 后,采用涂刷中性发泡剂等方法巡回检查阀门填料函、法兰或者螺纹连接处、放空阀、排气阀、排水阀等所有密封点无泄漏为合格。 3.边缘板采用隔缝焊接,边缘板先焊接外侧 300mm 左右的焊缝,内侧待边缘板与板的角缝焊接后再施焊。4.(1)施工常用的有统计调查表法、分层法、排列图法和因果分析图法(2)采用排列图法对表格中数据进行排序并计算累计频率如下表:主要因素 A 类(0-80%)问题包括平整度、水平度;次要因素 B 类(80%一90%)问题包括垂直度;一般因素 C 类(90%一 100%)问题包括标高、支架间距和其它问题。  5.(1)三检制包括操作者的“自检”,施工人员之间的“互检”(交接检)和专职质量检验人员“专检”。  (2)自检。指由施工人员对自已的施工作业或已完成的分项工程进行自我检验,实施自我控制、自我把关,及时消除异常因素,以防止不合格产品进入下道作业。 互检。指同组施工人员之间对所完成的作业或分项工程进行互相检查,或是本班组的质量检查员的抽检,或是下道作业对上道作业的交接检验,是对自检的复核和确认。 专检。是指质量检验员对分部、分项工程进行检验,用以弥补自检、互检的不足。(3)不合格品处置方法有返修处理、返工处理、不作处理、降级使用、报废处理。
转载请注明原文地址:https://tihaiku.com/jzgc/137416.html

最新回复(0)
