建设单位通过招标与施工单位签订了某工业项目的施工合同,主要工作内容包括设备基础、

admin2022-08-02  38

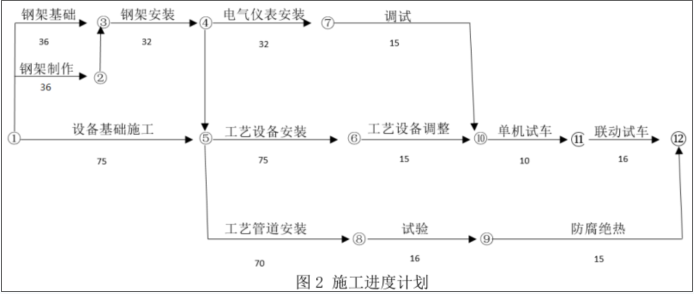

问题 建设单位通过招标与施工单位签订了某工业项目的施工合同,主要工作内容包括设备基础、钢架基础、设备钢架制作安装、工艺设备、工艺管道、电气和仪表设备安装等。开工前施工单位按照合同约定向建设单位提交了施工进度计划(如图 2)。施工单位在组织土方开挖、余土外运时,开挖现场、厂外临时堆土及运输道路上经常是尘土飞扬,运送土方的汽车也存在漏土现象。在使用 250t 履带吊进行大型工艺设备吊装作业时,250t 履带吊的车身突然发生倾斜,起重指挥人员立即停止了吊装作业,经检查发现履带吊的右侧腹带前部的地面出现了下陷,施工单位立即组织人员进行了妥善处理。在蒸汽主管道上安装流量取源部件时,施工单位发现图纸所示的安装于管道下半部且旁边有压力取源部件,不符合设计要求,立即通知了建设单位,建设单位通过设计变更修改了流量取源部件的安装位置,使该部件的安装工作顺利进行。【问题】1.用节点代号表示施工进度计划的关键线路。该施工进度计划的总工期是多少?2.在土方开挖施工过程中,需要采取哪些环境保护措施?3.250t 履带吊进行大型工艺设备吊装作业时,吊车的工作位置地面有哪些要求?4.安装流量取源部件的管道直管段应符合哪些要求?5.简述预防起重机械失稳的措施。

选项

答案

解析 1.关键线路 1-5-6-10-11-12。总工期 191。
2.(1)运送土方、垃圾、设备及建筑材料等,不污损场外道路。运输容易散落、飞扬、流漏的物料的车辆,必须采取措施封闭严密,施工现场出口应设置洗车设施,保证开出现场车辆的清洁。
(2)土方作业阶段,采取洒水、覆盖等措施,达到作业区目测扬尘高度小于 1.5m,不扩散到场区外。
3.(1)流动式起重机必须在水平坚硬地面上进行吊装作业。吊车的工作位置(包括吊装站位置和行走路线)的地基应根据其他地质情况或测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖回填夯实的方法)进行处理。
(2)处理后的地面应做地耐力检测,地面耐压力应满足吊车对地基的要求。
4.测量蒸汽流量时,应在管道的上半部与管道水平中心线成 0°~45°夹角范围内。不得设置其他取源部件或检测元件,直管段内表面应清洁,无凹坑或凸出物。
5.预防措施:严禁超载、严格机械检查、打好支腿并用道木和钢板垫实和加固,确保支腿稳定、起重臂杆仰角最大不超过 78°,最小不低于 45°。
转载请注明原文地址:https://tihaiku.com/jzgc/137319.html

最新回复(0)
