一、背景 A安装公司承包某分布式能源中心的机电安装工程,工程内容有:三联供(供电

admin2022-08-02  26

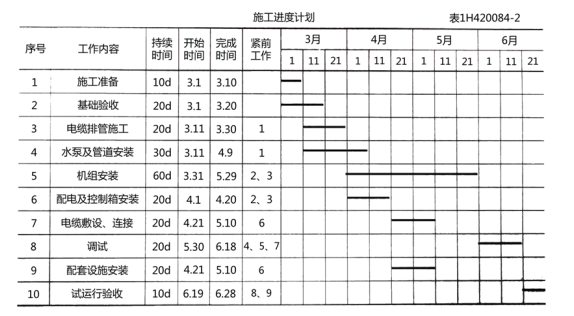

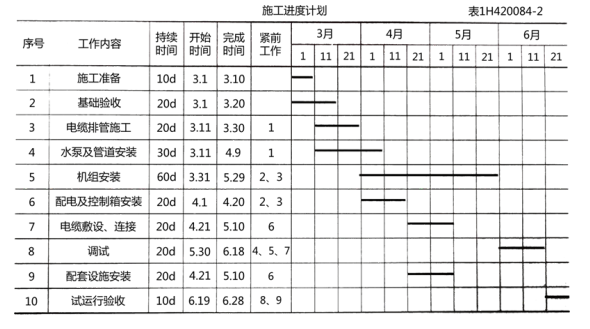

问题 一、背景 A安装公司承包某分布式能源中心的机电安装工程,工程内容有:三联供(供电、供冷、供热)机组、配电柜、水 泵等设备的安装和冷热水管道、电缆排管及电缆施工。分布式能源中心的三联供机组、配电柜、水泵等设备由业主 采购,金属管道、电力电缆及各种材料由安装公司采购。 A安装公司项目部进场后,编制了施工进度计划(见表1H420084-2) 、预算费用计划及质量预控方案。对业主采购的 三联供机组、水泵等设备检查,核对技术参数,符合设计要求。设备基础验收合格后,釆用卷扬机及滚杠滑移系统 将三联供机组二次搬运、吊装就位 ,安装中设置了质量控制点,做好施工记录,保证了安装质量,达到了设计及安 装说明书的要求。 项目部将2000m电缆排管施工分包给B公司 ,预算单价为120元/m。在3月22日结束前检查,B公司只完成电缆排管施 工1000m ,但支付给B公司的工程进度款累计已达160000元 ,项目部对B公司提出了警告,要求加快进度。 在热水管道施工中,按施工图设计位置碰到其他管线,使热水管道施工受阻,项目部向设计单位提出设计变更,改 变了热水管道的走向,使水泵和管道安装工作拖延到4月29日才完成。 在分布式能源中心项目试运行验收中,有一台三联供机组运行噪声较大,经有关部门检验分析及项目部提供的施工 文件证明,不属于安装质量问题,经增加机房的隔声措施后通过验收。二、问题 1.项目部在验收水泵时应认真核对哪些技术参数? 2.三联供机组在吊装就位后,试运转前有哪些安装工序? 3.计算电缆排管施工的费用绩效指数CPI和进度绩效指数SPI。是否会影响总施工进度? 4.在热水管道施工中,项目部应如何变更设计图纸?水泵及管道安装施工进度偏差了多少天?是否大于总时差? 5.在试运行验收中,项目部可提供哪些施工文件来证明不是安装质量问题?

选项

答案

解析 1.项目部在验收水泵时,应认真核对水泵的型号、流量、扬程、配用的电机功率,以免错用后达不到设计要求。 2.在三联供机组吊装就位后,试运转前的安装工序有:设备安装精度调整、设备安装精度检测、设备固定与基础二 次灌浆。 3. 预算单价120元/m,B公司已完成电缆排管施工1000m,可得: 已完工程预算费用BCWP=1000m×120/m=120000元; 已完工程实际费用ACWP=160000元; 计划工程预算费用BCWS=(2000x12/20)m×120元/m=144000元; (1)费用绩效指数CPI=BCWP/ACWP =120000/160000=0.75,说明费用超支。 (2)进度绩效指数SPI=BCWP/BCWS =120000/144000=0.83,说明进度延误。 CPI和SPI都小于1,电缆排管施工进度已落后,在关键线路上,会影响总施工进度。4.在热水管道施工中,项目部应填写设计变更申请单,交建设单位和监理单位审核后送原设计单位进行设计变更。 水泵和管道安装施工进度偏差了20天 ,总时差有50天,进度偏差小于总时差。 5.在试运行验收中,项目部可提供的施工文件有工程合同、设计文件、三联供机组安装技术说明书、施工记录等。
转载请注明原文地址:https://tihaiku.com/jzgc/136725.html

最新回复(0)
