一、背景   A安装公司承包某高层建筑通风空调工程的施工。合同约定:燃气锅炉、

admin2022-08-02  39

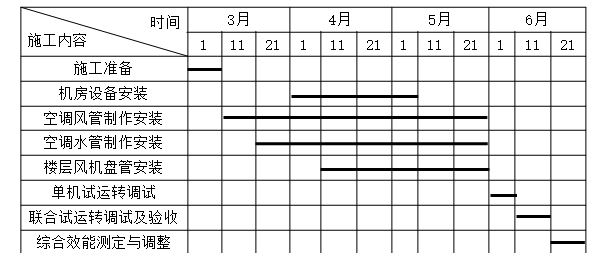

问题 一、背景  A安装公司承包某高层建筑通风空调工程的施工。合同约定:燃气锅炉、交换机、冷水机组、冷却塔、水泵和风机盘管等机组由业主采购,其他材料、配件由A安装公司采购,并且通风空调工程要达到建筑节能工程施工质量验收规范要求。高层建筑的建筑结构、装饰工程、建筑给水排水和建筑电气工程由B建筑公司承包施工。  A安装公司项目部在8月1日进场后,因业主采购的设备晚于风管制作安装的开工时间,项目部及时联系空调设备供应商,了解设备的各类参数及到场时间,并及时与B建筑公司协调交叉配合施工的时间与节点。编制了通风空调工程的施工方案、施工进度计划(见表)和材料采购供应计划。  在施工中,因业主采购的风机盘管没有按进度计划到场,晚了10天才送达施工现场,A公司项目部进行外观及技术文件的检查,立即进行安装。被监理工程师叫停,要求对风机盘管进行复验,并见证取样送检,合格后方可使用。  A安装公司项目部与B建筑公司协调配合,通风空调设备单机送电调试,空调系统带冷源的联合试运转24小时后,按验收程序对高层建筑通风空调工程实施竣工验收。  空调工程施工进度计划表二、问题  1.进度计划中空调机房设备安装开始时间晚于水管制作安装多少天?是否影响水管的制作安装?A公司项目部应与设备供应商沟通确定哪些技术要求?  2.风机盘管机组到达施工现场要复试哪些参数?如何实施?  3.在风机盘管安装作业面的安排上,A公司项目部与B公司协调工作有哪些内容?  4.本通风空调工程是否可以进行竣工验收?说明理由。  5.本通风空调工程在竣工验收程序中的工作有哪些内容?

选项

答案

解析 1.进度计划中空调设备安装开始时间晚于水管制作安装11天。不影响水管的制作安装。A公司项目部在水管制作安装前应与设备供应商及时沟通确定设备的接口形式、尺寸、与设备连接端部的做法。
  2.风机盘管机组到达施工现场要对供冷量、供热量、风量、出口静压、噪声及功率等参数进行复试。检验方法为随机抽样送检,核查复验报告,同厂家的风机盘管机组数量在500台及以下时,抽检2台;每增加1000台时应增加抽检1台。
  3.在风机盘管安装作业面中,A公司项目部与B公司应协调好脚手架、临时设施的共同使用,协调好开始搭接的作业时间、搭接的初始部位和作业完成后现场的清理工作。
  4.通风空调工程可以进行竣工验收。因为竣工时间是6月份夏季,工程进行了24小时带冷源的联合试运转,带冷源的联合试运转不应少于8小时,带热源的试运转可到冬季时做。
  5.本通风空调工程在竣工验收程序中的工作内容有:签发工程竣工验收证明书,办理工程移交手续,进行工程质量评定,办理工程档案资料移交,办理工程结算及签证。
转载请注明原文地址:https://tihaiku.com/jzgc/136706.html

最新回复(0)
