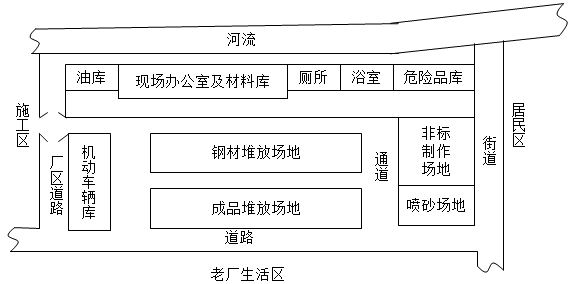

问题 (2013年真题)  一、背景  A公司总承包某扩建项目的机电安装工程,材料和设备由建设单位提供。A公司除自己承担主装置区设备安装外,非标准件制作、安装工程、防腐工程等均分包给具有相应施工资质的B分包商施工。考虑到该地区风多雨少的气候,建设单位将施工区域内紧靠河边一所弃用学校的二层办公楼提供给A公司项目部,项目部安排二层教学楼的一层做材料工具库,二楼作现场办公室,楼旁临河边修建简易厕所和浴室,污水直接排入河中,并对其他空地做了施工平面布置。(见下图)开工前,A公司项目部遵循“开源与节流相结合及项目成本全员控制原则”签订分包合同,制定成本控制目标和措施。施工中由于计划多变、设计变更多,管理不到位,因而造成工程实际成本严重超过预期。  B分包商在露天采用CO2气体保护焊进行非标结构焊接时,本A公司质检员制止。非标准钢结构件制作前,进行了高强度螺栓连接的检验。  二、问题  1.项目部的施工平面布置,对安全和环境保护会产生哪些具体危害?  2.施工平面布置应遵循哪些原则?  3.项目部在施工阶段应如何控制成本?  4.说明质检员在露天制作场地制止分包商继续作业的理由。应采取哪些措施以保证焊接质量?

选项

答案

解析 1.对安全和环境保护产生的危害:
  ①油库与办公区材料库区安全距离不符合规定,有易燃易爆危险。
  ②危险品库离居民区、河流太近,泄漏会造成腐蚀、中毒及水污染。
  ③非标件制作离居民区太近,有噪声、光污染。
  ④喷砂场地离居民区太近,会产生空气污染,粉尘污染。
  ⑤浴室厕所污水直接排入河中,造成水污染。
  2.施工平面布置遵循原则包括:
  (1)尽量减少施工用地并应符合节能、环保、安全、消防和文明施工等要求。
  (2)总体布局合理,减少设备、材料二次搬运,保证施工道路畅通。
  (3)施工区域的划分要符合总体施工部署和施工流程的要求,减少相互干扰。
  (4)利用既有建(构)筑物和既有设施,降低临时设施的建造费用。
  (5)临时设施设置应方便生产和生活,生产区、办公区和生活区按规定分开设置。
  3.施工阶段项目成本的控制包括:施工阶段成本控制包括:分解落实计划成本,核算实际成本,成本分析、及时纠偏,注意工程变更及不可预计的因素。
  对比教材后面成本管理相关理论:
  (1)对分解的计划成本进行落实。
  (2)记录、整理、核算实际发生的费用,计算实际成本。
  (3)进行成本差异分析,采取有效的纠偏措施。
  (4)注意工程变更,关注不可预计的外部条件对成本控制的影响。
  4.制止的理由:因该地区常刮风,露天采用CO2气体保护焊未采取任何防风措施,不能保证焊接质量。
  措施:采取有效防风措施,如搭设防风棚;或将组对好的非标构件运到封闭空间内进行焊接。
  或者按旧版教材答案:
  措施:改变焊接方法,采取有效防风措施。
