A公司总承包2X660MW火力发电厂1#机组的建筑安装工程,工程包括:锅炉、汽轮

admin2022-08-02  19

问题 A公司总承包2X660MW火力发电厂1#机组的建筑安装工程,工程包括:锅炉、汽轮发电机、水处理、脱硫系统等。A公司将水泵、管道安装分包给B公司施工。B公司在凝结水泵初步找正后,即进行管道连接,因出口管道与设备不同心,无法正常对口,便用手拉葫芦强制调整管道,被A公司制止。B公司整改后,并在联轴节上架设仪表监视设备位移,保证管道与水泵的安装质量。锅炉补给水管道设计为埋地敷设,施工完毕自检合格后,以书面形式通知监理申请隐蔽工程验收。第二天进行土方回填时,被监理工程师制止。在未采取任何技术措施的情况下,公司对凝汽器汽侧进行了灌水试验(见图2),无泄露,但造成部分弹簧支座因过载而损坏。返修后,进行汽轮机组轴系对轮中心找正工作,经初找、复找验收合格。主体工程、辅助工程和公用设施按设计文件要求建成,单位工程验收合格后,建设单位及时向政府有关部门申请项目的专项验收,并提供备案申报表、施工许可文件复印件及规定的相关材料等,项目通过专项验收。1.A公司为什么制止凝结水管道连接B公司应如何进行整改在联轴节上应架设哪种仪表监视设备位移2.说明监理工程师制止土方回填的理由。隐蔽工程验收通知内容有哪些3.写出凝汽器灌水试验前后的注意事项。灌水水位应高出哪个部件轴系中心复找工作应在凝汽器什么状态下进行4.建设工程项目投入试生产前和试生产阶段应完成哪些专项验收

选项

答案

解析 1.(1)B公司在凝结水泵初步找正后,即进行管道连接。(1分)且在连接时使用手拉葫芦强制对口,不符合规范要求,(1分)所以A公司制止了B公司凝结水管道连接施工。
(2)B公司在管道与凝结水泵连接前,应在自由状态下检验法兰的平行度和同轴度,偏差应符合规定要求(1分);在凝结水泵安装定位并紧固地脚螺栓后再进行管道连接(1分)。连接时都不应使凝结水泵承受附加外力。(1分)
(3)管道与凝结水泵最终连接时,应在联轴节上架设百分表监视机械设备位移。(1分)
2.(1)锅炉补给水管道应在压力试验合格,并进行绝热、防腐后回填(1分),隐蔽工程属于停工待检点,应在监理单位的现场见证下进行(1分),所以监理工程师制止土方回填。(2)隐蔽工程验收通知内容包括:隐蔽验收的内容(1分)、隐蔽方式(1分)、验收时间(1分)和地点(1分)等。

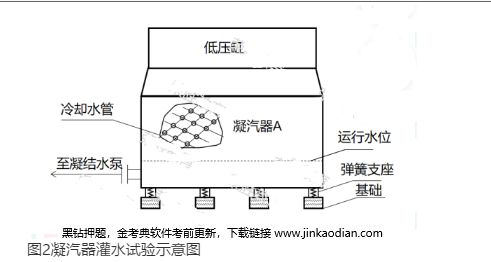

3.(1)就位在弹簧支座上的凝汽器,灌水试验前应加临时支撑。(1分)灌水试验完成后应及时把水放净。(1分)
(2)灌水高度应充满整个冷却管的汽侧空间并高出顶部冷却管100mm(最新教材调整为:灌水高度宜在汽封洼窝以下100mm),维持24h应无渗漏(1分)
(3)轴系中心复找应在凝汽器灌水至模拟运行状态时进行。(1分)
4.建设工程项目投入试生产前应完成消防验收(2分);建设工程项目试生产阶段应完成安全设施验收及环境保护验收。(2分)
转载请注明原文地址:https://tihaiku.com/jzgc/133898.html

最新回复(0)
