问题 某城市地铁工程于2016年1月进行了机电安装工程招标,将地铁1号线机电安装划分为3个施工标段。机电安装工程公司中标了其中第二个标段,工程范围包括5个车站和4个运行区间的全部机电安装工作。工程内容包括:设备及管理用房土建装修施工;环控系统、动力及照明系统、给水排水系统、消防及报警系统安装等。工程质量目标定为国家级优质工程。设备由业主统一采购,材料由业主指定厂家,施工单位负责采购。中标后,施工单位成立了项目经理部,并按照争创国优的质量目标进行了质量控制的策划,并针对易发的质量问题制定了预控方案。事件1:根据合同工期要求及劳动力总体安排的考虑,公司将通风空调制作工程分别分包给甲、乙、丙三个施工队进行,材料由公司集中采购。事件2:第一批镀锌风管制作完成后,公司技术质量部门进行了验收,发现存在翻边不一致,平整度超差,以及法兰螺栓间距过大等质量问题,其中甲施工队检查30根管,翻边宽度不一致问题出现12点,法兰螺栓孔间距超差8点,四角咬口开裂5点;乙施工队检查25根管,翻边宽度不一致问题10点,法兰螺栓孔间距问题4点,镀锌板表面划伤6点;丙施工队检查32根管,翻边不一致3点,法兰间距问题6点,表面划伤5点。事件3:在进行设备单机无负荷试运转时,发现一台大型排风机制造质量不合格。【问题】1.简述质量预控方案的内容。2.写出劳动力优化配置的依据。3.针对事件2的质量问题,画出质量问题的排列图。4.在事件1中,对分包单位的选择应如何进行?5.事件3中的风机制造质量不合格,应由谁来承担主要责任?

选项

答案

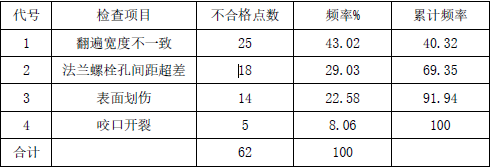

解析 1.质量预控方案一般包括:工序名称、可能出现的质量问题、提出质量预控措施等三部分内容。2.劳动力优化配置的依据:项目所需劳动力的种类及数量;项目的进度计划;项目的劳动力资源供应环境。3.质量问题排列图如下图:4.对施工分包单位的选择:首先与业主沟通,征得业主同意后再分包;考察分包单位的资质、业绩和施工能力;收集分包单位相关证明材料,进行评价;组织分包合同评审;签订分包合同。5.风机的质量不合格应由业主负责。因为设备是业主采购的,虽然安装单位在设备安装前进行了检验,但不能免除业主的责任,当然业主可以向设备制造商提出索赔。
