A 机电安装公司承包了建设单位30000m 室外压力管道的安装工程,按《特种设备

admin2022-08-02  22

问题 A 机电安装公司承包了建设单位30000m 室外压力管道的安装工程,按《特种设备法》有关规定,办理了书面告知,并接受监督检验单位的监督检验。由于本工程工期很紧,而且施工期间阴雨较多,项目部为了保证工程质量,把室外压力管道安装分为原材料检验、管架制作安装、管道预制、管道安装、管道焊接、管道试验、管道保温、管道吹扫等工序,按照对整体质量影响的重要程度进行预控和检查。在施工过程中,实行了“三检制”,加强了管道焊接控制环节和控制点设置,对焊工管理、焊材管理设为控制环节,并利用排列图法对出现的焊接气孔问题进行了分析,及时釆取了改进措施,顺利地完成了任务。专职检查员在第一阶段检查焊口质量时,一共检查出40 处气孔超标,分析了原因,列表如下:问题:1.本工程管道监督检验的内容有哪些?2.对管道焊接的控制环节还有哪些?焊工管理的控制点主要有哪些?3.根据背景和列表,分析产生焊接气孔的 ABC 主要原因。4.项目部针对出现的焊接气孔质量问题,应采取哪些改进措施?

选项

答案

解析 1.管道监督检验的内容包括:
(1)安装单位是否按规定办理备案手续;
(2)人员是否配套,是否具备相应资格并与承担的工作相适应;
(3)在焊接方面是否满足安装要求;
(4)是否有违规分包、转包压力管道安装工程行为等。
2.对管道焊接的控制环节还有:焊接工艺评定、焊接工艺、焊接作业、焊接返修。
焊工管理的控制点包括:(1)焊工考试取证;(2)焊工岗前培训;(3)焊工持证上岗;(4)焊工考核、档案管理。

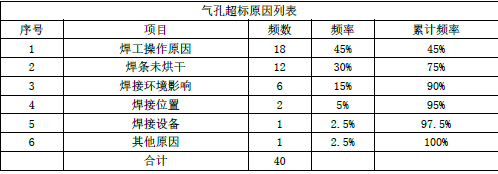

3.管道焊缝气孔超标的主要原因是:焊工操作原因、焊条未烘干,两项加起来已经达到75%,为A 类影响因素,是影响气孔质量的主要因素;焊接环境影响为B 类,是次要影响因素;其他影响因素为C 类。
4.(1)针对焊工操作问题,项目部要对焊工进行培训;
(2)针对焊条未烘干问题,要加强焊条烘干管理,建立相应的制度和管理措施,使没有经过烘干的焊条到不了焊工手中;
(3)针对环境问题,应采取防潮、防雨措施,要将焊口处烘干再焊,并将焊条储存在保温桶里;针对其他几个问题,也要采取相应措施给予改进。
