问题

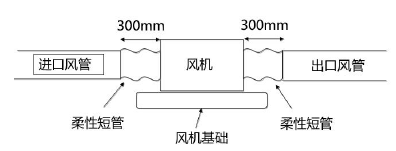

某工程主要包括:消防和空调的施工。A 公司承接该任务后,将施工内容进行分解,并编制了施工方案,其内容包括测量放线、材料、设备验收、设备安装、管道焊接、管道试压冲洗、系统的调试及试运行。A 公司在管线施工中应用了BIM 技术,对走廊吊顶内工作压力为300Pa,采用橡塑保温的风管进行了模拟施工,无问题后,应用于实体施工。由于在施工中,业主对相关的施工内容进行变更,影响了工期,但业主要求A 公司按原计划完工,因此A 公司补充人员加班加点抢工期,因此留下了一些质量问题,其中之一是风机和风管的连接,如下图:
为此A 公司积极组织人力对工程质量问题进行调查,制定整改措施,保证工程质量合格。【问题】:1.本工程中,施工技术交底的重点有哪些?2.基于BIM 的管线综合技术有哪些优点?3.吊顶中风管安装,应进行哪些检验和试验?4.风机和风管连接的错误有哪些?5.质量问题调查的内容有哪些?
选项
答案
解析
【问题1 答案】
答案:管道焊接【2 分】、隐蔽工程【2 分】、管道的试压冲洗【1 分】、系统的调试和试运行【1 分】
【问题2 答案】:
(1)实现深化设计优化,多专业有效协调;【2 分】
(2)实现现场平面布置合理、高效,现场布置优化;【2 分】
(3)进度优化,实现对项目进度的控制【2 分】
【问题3 答案】
答案:风管应进行严密性试验【1 分】、橡塑耐火等级检验【1 分】、保温前的隐蔽验收【2 分】、吊顶前的隐蔽验收【2 分】
【问题4 答案】
答案:
(1)风机和风管之间的柔性短管过长;【2 分】
(2)风机出口的风管没有设置独立的支架;【2 分】
(3)风机没有设置减振装置。【2 分】
内部资料,考前
【问题5 答案】
答案:质量问题发生的范围【1 分】、部位【1 分】、性质【1 分】、影响程度【1 分】、施工人员【2 分】等。
转载请注明原文地址:https://tihaiku.com/jzgc/133344.html
本试题收录于:
一建机电工程实务题库一级建造师分类
一建机电工程实务
一级建造师
相关试题推荐
施工单位在堤防施工过程中的质量检验工作制度包括()。A.班组初检 B.作
下列建设工程中,需办理水工程建设规划同意书的有()。A.水库 B.码头
水利水电工程专业注册建造师执业工程范围不包括()。A.桥梁 B.钢结构
根据《水利水电工程施工组织设计规范》(SL303—2004),工程施工总工期中不
根据《水利水电工程施工质量检验与评定规程》(SL176—2007),分部工程质量
某水利工程浆砌石围堰级别为4级,相应围堰洪水标准应为()年一遇。A.5~3
根据《水工混凝土施工规范》(DL/T5144—2001),混凝土养护时间不宜少于
某水闸底板混凝土采用平浇法施工,最大混凝土块浇筑面积400m2,浇筑层厚40cm
某水库枢纽工程除加固的主要内容有:①八级帷幕灌浆;②坝顶道路重建;③上游护坡重建
某水库枢纽工程有大坝、溢洪道、引水洞和水电站组成。水库大坝为黏土心墙土石坝,最大
随机试题
Heisamanofintegrity.Hewould______killhimselfasbetrayhiscountry.A、a
假定你是公司的一名秘书,公司内部将要举行一个培训,现在写一份英语公告,涵盖以下内容:1.本次培训全员参加;2.本次培训为期三天,从本周二到周四,9:00—1
对……做出巨大的贡献maketremendouscontributionto
下列选项中,感谢信正文不需写出的是()。A、对方的基本情况 B、向对方学
()指投资人在处置股票时,倾向卖出赚钱的股票、继续持有赔钱的股票,即“出赢保亏
各级别轿车历年销售份额(%) AO级型车比AOO级型车在过去的五年中每年
小学教师用小红花小红旗的奖励方式来鼓励学生诚实助人为乐的行为,这种方法是()
实践是认识发展的动力,表现在实践不断 A.给人们提出新的认识课题 B.
某个盒子中共有四张带有图案的卡片,已知卡片上的图片分别为花、鸟、鱼三种,现在让小
一住店客人未付房钱即想离开旅馆去车站。旅馆服务员揪住他不让走,并打报警电话。客人
最新回复
(
0
)
