某机电安装公司分包了工程的锅炉房设备安装。该锅炉房建筑结构为局部3层,其中一层是机械除渣系统、水泵房和水处理间;三层是输煤廊,煤斗是钢制的;锅炉房有蒸发量为20t/h、蒸汽压力为1.8MPa的散装工业锅炉四台。其合同工期为150d。【问题】1.经项目部测算,其中关键线路锅炉本体安装的最短工期为80d,最长工期为120d,最可能完成的工期是90d,筑炉工期不少于25d。据此,项目部绘制了网络图(详见下图),该网络计划图存在哪些主要问题?为什么?
2.蒸汽锅炉可靠性的考核指标有哪些?3.烘炉期间应注意哪些问题?4.锅炉房的质量验收合格标准是什么?5.锅炉房的质量控制资料检查记录表应有哪些人员的签字??
选项
答案
解析

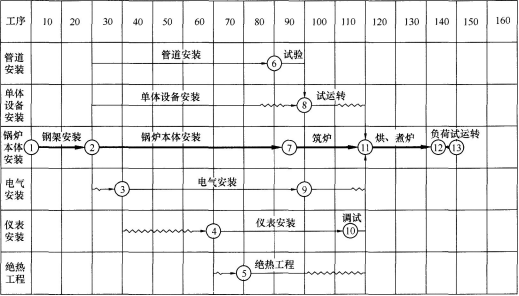

答1:项目部绘制的网络图存在的主要问题是: (1)从图中可知,关键线路上锅炉本体安装只安排了65d,不符合工艺要求最短工期80d的规定。
(2)管道安装尚未试验就进行绝热工程是不符合要求的。按规范规定:绝热工程应安排在管道安装试压合格后进行。
(3)仪表安装调试安排在试运转后是不符合试运转规定的,按规定仪表安装调试完后,才能进行单机设备试运转。
(4)结点⑨~⑥缺少工作名称,应为电气试运行及调试。
(5)电气工程应在单机试运行前完工。
(6)烘炉之前没有进行与相关机电设备的联动试运行。
(7)进度计划中没有安排施工准备时间也是不妥的。
答2:蒸汽锅炉可靠性的考核指标有:运行可用率、等效可用率、容量系数、强迫停运率、出力系数。
答3:烘炉期间要注意温度的升降速度、温差变化;要仔细观察护炉铁件和内衬的膨胀情况以及拱顶的变化情况。
答4:锅炉房对于该施工单位而言属于单位工程;锅炉房的质量验收合格标准是:该工程所含分部工程的质量验收应全部合格,锅炉房工程的质量控制资料应齐全。
答5:锅炉房的质量控制资料检查记录表应有施工单位项目负责人、建设单位项目负责人(总监理工程师)的签字。
转载请注明原文地址:https://tihaiku.com/jzgc/132707.html
本试题收录于:
一建机电工程实务题库一级建造师分类
一建机电工程实务
一级建造师
相关试题推荐
(2011年真题)下列雨期道路工程施工质量保证措施中,属于面层施工要求的是()
关于隧道工程中马头门施工要求,说法错误的是()。A.破除竖井井壁顺序,宜先拱
下列地铁车站主体混凝土结构工程施工的说法中,正确的是()。A.混凝土初凝后及
(2020年真题)关于工程竣工验收的说法,正确的有( )A.重要部位的地基与基
(2017年真题)工程施工过程中,影响施工安全生产的主要环境因素有( )。A.
(2020年真题)关于因不可抗力导致相关费用调整的说法,正确的有( )A.工程
(2014年真题)基坑工程中,应由()委托第三方监测。A.施工方 B.建设方
(2020年真题)为市政公用工程设施改扩建提供基础资料的是原设施的()测量资料
(2011年真题)下列供热管网所用的阀门中,必须经工程所在地有资质的检测部门进行
(2006年真题)混凝土构筑物裂缝的控制是给排水结构工程施工质量控制的关键环节。
随机试题
RenownedChinesedirectorZhangYimou’slatestfilm,RidingAloneforThous
Wehavefourcomputersinourofficebut______ofthemareingoodorder.A、all
有六组量子数: (1)n=3,l=1,m=1 (2)n=3,l=0,m=0
Thechangeinthatvillagewasmiraculou
在社会工作领域,社会服务策划的主要形式包括()。A.方案发展策划 B.创新策
侵权人不履行市场监督管理部门在查处侵犯注册商标专用权案件中作出的责令停止侵权行为
银行承兑汇票的承兑银行,应当按照票面金额向出票人收取()的手续费。A:千分之一
取得工程设计()的企业,可以承接相应行业相应等级的工程设计业务及本行业范围内
可以导致多器官功能障碍综合征(MODS)的疾病中,不包括A.急性出血坏死型胰腺炎
最新回复
(
0
)
