【背景资料】 某工业项目建设单位通过招标与施工单位签订了施工合同,主要内容包

admin2022-08-02  48

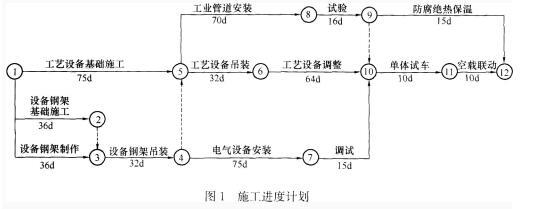

问题 【背景资料】 某工业项目建设单位通过招标与施工单位签订了施工合同,主要内容包括设备基础、设备钢架(多层)、工艺设备、工业管道和电气仪表安装等。 工程开工前,施工单位按合同约定向建设单位提交了施工进度计划,如图1所示。上述施工进度计划中,设备钢架吊装和工艺设备吊装两项工作共用一台塔式起重机(以下简称塔机),其他工作不使用塔机。经建设单位审核确认,施工单位按该进度计划进场组织施工。 在施工过程中,由于建设单位要求变更设计图纸,致使设备钢架制作工作停工10d(其他工作持续时间不变)。建设单位及时向施工单位发出通知,要求施工单位塔机按原计划进场,调整进度计划,保证该项目按原计划工期完工。 施工单位采取措施将工艺设备调整工作的持续时间压缩3d,得到建设单位同意。施工单位提出的费用补偿要求如下,但建设单位没有全部认可。 (1)工艺设备调整工作压缩3d,增加赶工费10000元。 (2)塔机闲置10d损失费,1600(含运行费300元/d)×10=16000元。 (3)设备钢架制作工作停工10d造成其他有关机械闲置、人员窝工等综合损失费15000元。 【问题】 1.用节点代号写出施工计划的关键线路,该计划的总工期是多少天? 2.施工单位按原计划安排塔机在工程开工后最早投入使用的时间是第几天?按原计划设备钢架吊装与工艺设备吊装工作能否连续作业?说明理由。 3.说明施工单位调整方案后能保证原计划工期不变的理由。 4.施工单位提出的3项费用补偿要求是否合理?计算建设单位应补偿施工单位的总费用。

选项

答案

解析 1.施工计划的关键线路:①→⑤→⑥→⑩→?→?。该计划的总工期是191d。 2.施工单位按原计划安排塔机在工程开工后最早投入使用的时间是第37天。
按原计划设备钢架吊装与工艺设备吊装工作不能连续作业。
理由:按原计划设备钢架吊装工作是在第68天末完成,而工艺设备吊装的最早开始时间与设备钢架吊装最早完成时间间隔7d,因此不能连续作业。
3.施工单位调整方案后能保证原计划工期不变的理由:设备钢架制作工作的总时差为7d,其停工10d导致总工期延长3d。而施工单位采取措施将工艺设备调整工作(关键工作)的持续时间压缩3d,压缩后关键线路总工期缩短3d,为191d,因此可以保证原计划工期不变。
4.第(1)项费用补偿要求合理,应补偿赶工费:10000元。
第(2)项费用补偿要求不合理,应补偿:(1600-300)×3=3900元。
第(3)项费用补偿要求合理,应补偿综合损失费:15000元。
建设单位应补偿施工单位的总费用:10000+3900+15000=28900元。
转载请注明原文地址:https://tihaiku.com/jzgc/132560.html

最新回复(0)
