某机电工程公司通过投标总承包了一工业项目,主要内容包括:设备基础施工、厂房钢结构制作和吊装、设备安装调试、工业管道安装及试运行等。项目开工前,该机电工程公司按合同约定向建设单位提交了施工进度计划,编制了各项工作逻辑关系及工作时间表(见表3)。该项目的厂房钢结构选用了低合金结构钢,在采购时,钢厂只提供了高强度、高韧性的综合力学性能。表3各项工作逻辑关系及工作时间表
工程施工中,由于工艺设备是首次安装,经反复多次调整后才达到质量要求,致使项目部工程费用超支,工期拖后。在150天时,项目部用赢得值法分析,取得以下3个数据:已完工程预算费用3500万元,计划工程预算费用4000万元,已完工程实际费用4500万元。在设备和管道安装、试验和调试完成后,由相关单位组织了该项目的各项试运行工作。1、根据表3找出该项目的关键工作,并计算出总工期。2、钢厂提供的低合金结构钢还应有哪些综合力学性能?3、计算第150天时的进度偏差和费用偏差。4、单机和联动试运行分别应是哪个单位组织?
选项
答案
解析

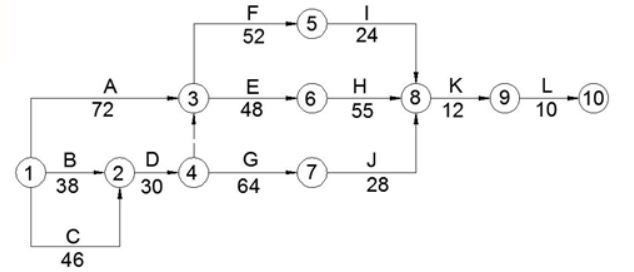

1 、网络图如下图所示:
关键工作为C→D→E→H→K→L;总工期为:46+30+48+55+12+10=201(天)。2 、低合金结构钢还有良好的冷却成形和焊接性能、低的冷脆转变温度和良好的耐蚀性等综合力学性能。【最新教材表述】韧性高于碳素结构钢,同时具有良好的焊接性能、冷热压力加工性能和耐腐蚀性,部分钢种还具有较低的脆性转变温度。3 、根据背景资料: 已完工做预算费用BCWP=3500万元;计划工程预算费用BCWS=4000万元;已完工程实际费用ACWP=4500万元;(1)进度偏差(SV)=已完工做预算费用(BCWP)-计划工程预算费用(BCWS)=3500-4000=-500(万元),说明进度偏差为落后500万元,进度延误。(2)费用偏差(CV)=已完工程预算费用(BCWP)-已完工程实际费用(ACWP)=3500-4500=-1000(万元),说明费用偏差为落后1000万元,费用超支。4 、单机试运行由施工单位(机电工程公司)组织;联动试运行由建设单位组织。
转载请注明原文地址:https://tihaiku.com/jzgc/132553.html
本试题收录于:
一建机电工程实务题库一级建造师分类
一建机电工程实务
一级建造师
相关试题推荐
(2016年真题)适用管径800mm的不开槽施工方法有()。A.盾构法 B.
(2020年真题)柔性管道工程施工质量控制的关键是()。A.管道接口 B.管
(2015年真题)关于预制拼装给排水构筑物现浇板缝施工说法,正确的有()A.板
(2013年真题)采用排水下沉施工的沉井封底措施中,错误的是()。A.封底前设
(2018年真题)地下工程防水设计和施工应遵循()相结合的原则。A.防 B.
下列属于一级土质基坑工程应测的监控量测项目是()。A.周围建筑物竖向位移 B.
喷锚暗挖法施工隧道的复合式衬砌结构中的主要承载单元是()。A.初期支护 B.
下列地铁车站施工顺序中属于盖挖逆作法的是()。A.先从地表面由上向下开挖基坑至
关于箱涵顶进施工的说法,正确的是()。A.当顶力达到0.9倍结构自重时箱涵未启
关于管涵施工技术要点的说法,正确的有()。A.管涵通常采用工厂预制钢筋混凝土管
随机试题
[originaltext]M:Hi,I’mfromtheStudents’Union.We’redoingasurveyofstud
[originaltext]Ourtopictodayisaboutfleasthatplagueallofuswhohave
新民主主义革命时期,党内犯“左”倾错误的人提出“毕其功于一役”的主张,搞所谓的“
当双代号网络计划的计算工期大于合同工期时,满足工期要求,可采用的调整方法是压缩(
关于IL-2的生物学效应,正确的是A、以自分泌和旁分泌方式发挥作用 B、促进T
银行本票的出票人为;()A.经中国人民银行批准办理银行本票业务的金融机构;
甲公司经营高档餐厅,在内地完成布点,其连锁店也开到了香港、澳门特区,并已经编制完
下列各项中,不属于与信息技术相比人工控制的缺点的是()。A.可能更容易被规
(2015年真题)甲公司下列各项关于负债的会计处理中,正确的有( )。A.分期
对妄想的叙述,正确的是() A.所产生的信念有真实根据 B.在意识清晰的情况
最新回复
(
0
)
