某安装公司承包一商场的建筑电气施工。工程内容有变电所、供电干线、室内配线和电气照

admin2022-08-02  23

问题 某安装公司承包一商场的建筑电气施工。工程内容有变电所、供电干线、室内配线和电气照明。主要设备有电力变压器、配电柜、插接式母线槽(供电干线)、照明电器(灯具、开关、插座和照明配电箱)。合同约定设备、材料均由安装公司采购。安装公司项目部进场后,编制了建筑电气工程的施工方案、施工进度及劳动力计划(见下表4)。采购的变压器、配电柜及插接式母线槽在5月11日送达施工现场,经二次搬运到安装位置,施工人员依据施工方案制定的施工程序进行安装,项目部对施工项目动态控制,及时调整施工进度计划,使工程按合同要求完成。在施工过程中,曾经发生了以下2个事件:事件1:堆放在施工现场的插接式母线槽,因保管措施不当,母线槽受潮,安装前绝缘测试不合格,返回厂家干燥处理,耽误了工期,直到7月31日才完成供电干线的施工。项目部调整施工进度计划及施工人数,变电所及供电干线的送电验收调整到8月1日开始。事件2:因商业广告需要,在商场某区域增加了40套广告灯箱(荧光灯40W×3),施工人员把40套灯箱接到就近的射灯照明N4回路上(见图4),在照明通电调试时,N4回路开关跳闸。施工人员又将额定电流为16A开关调换为32A开关,被监理检查发现,后经整改才通过验收。1、配电柜6月30日前应完成哪些安装工序?2、事件1的发生是否影响施工进度?说明理由。写出施工进度计划调整的内容。3、写出针对事件1的插接式母线槽施工技术要求,采购的母线槽在哪天进场比较合理?4、计划调整后7月下旬每天安排有多少施工人员?施工人员配置的依据有哪些?5、针对事件2,写出照明配电箱的安装技术要求,应如何整改?

选项

答案

解析 1 、配电柜6月30日前应完成的安装工序包括:开箱检查、二次搬运、安装固定、母线安装以及二次小线连接。
2 、延误了工期。
供电干线施工按原计划7.20完成,现7.31完成,推迟了11天;而其紧后工作开关插座必然推迟11天,从而导致关键工作照明系统送电调试拖延11天开始,影响工期。
进度计划调整的内容包括:施工内容,工程量,起止时间,持续时间、工作关系和资源供应。
3 、事件1中,母线槽受潮,经干燥处理后,每节母线槽的绝缘电阻不得小于20MΩ。测试不合格者不得安装。母线槽安装中必须随时做好防水渗漏措施,安装完毕后要认真检查,确保完好正确。
插接式母线槽位于供电干线上,应安排在供电干线施工前,即6.11之前进场。
4 、7月下旬工作调整后,现场的工作有:
供电干线(30人)、室内配电施工(40人)、照明灯具安装(30人)和开关、插座安装的工作人员(20人),因此共有施工人员:30+40+30+20=120人。
施工人员配置的依据:项目所需劳动力的种类及数量;项目的进度计划;项目的劳动力资源供应环境。

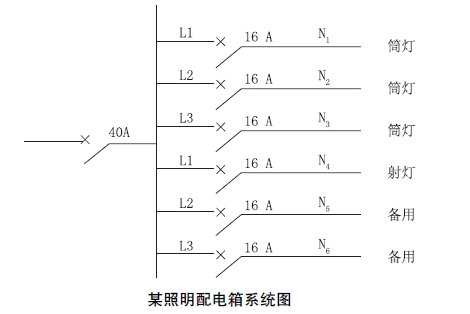

5 、针对事件2,40套灯箱接到就近的射灯照明N4回路上,额定电流为16A开关调换为32A开关均不符合有关规定,照明配电箱内安装的技术要求:
每一单相分支回路的电流不宜超过16A,灯具数量不宜超过25个。
整改:将40套广告灯箱分装在两个回路N5、N6上,每个回路20套灯具,两个回路开关依然采用原设计额定电流为16A。
转载请注明原文地址:https://tihaiku.com/jzgc/132551.html

最新回复(0)
