某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下 1 层

admin2022-08-02  28

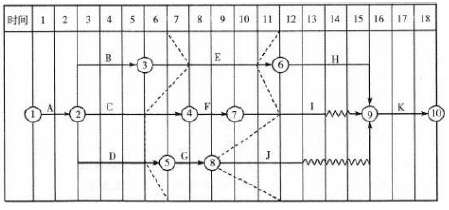

问题 某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下 1 层,地上 11 层,建筑檐高 48m;实验楼6 层,建筑檐高 22m。建设单位与某施工总承包单位签订了施工总承包合同。合同约定,电梯安装工程由建设单位指定分包。施工过程中,发生了如下事件:事件一:在主体结构施工前,与主体结构施工密切相关的某国家标准发生重大修改并开始实施,现场监理机构要求修改施工组织设计,重新审批后才能组织实施。事件二:针对某分部工程,施工单位编制进度计划时标网络图,并在第 6 个月底和第 11 个月底对实际进度进行检查,绘制进度计划前锋线如下图所示(单位:月)。事件三:办公楼主体结构施工至 6 层时,工程所在地发生了持续 2 小时的暴雨,并伴有短时 6~7 级大风。风雨结束后,施工项目负责人组织有关人员对现场脚手架再次进行检查验收,排除隐患后恢复了施工生产。事件四:办公楼电梯安装工程早于装饰装修工程施工完,提前由总监理工程师组织验收,总承包单位未参加。验收后电梯安装单位将电梯工程有关资料移交给建设单位。【问题】1.事件一中,除了国家标准发生重大修改的情况外,还有哪些情况发生后也需要修改施工组织设计并重新审批?2.根据事件二中时标网络图进度前锋线,分析 6 月、11 月底各被检查工作的实际进度情况。3.事件三中,是否应再次对脚手架进行检查验收?说明理由。需对脚手架进行检查验收的情况还有哪些?4.指出事件四中的错误之处,并分别给出正确做法。

选项

答案

解析 1.除国家标准发生重大修改的情况外,也需要修改施工组织设计并重新审批的情况还有:
(1)工程设计有重大修改;
(2)有关法律、法规、规范的实施、修订和废止;
(3)主要施工方法有重大调整;
(4)主要施工资源配置有重大调整;
(5)施工环境有重大改变。
2.根据时标网络图上进度前锌线,可知:
(1)6 月底检查结果:工作E 进度超前1 个月,工作C 进度滞后1 个月、工作D 进度滞后1 个月。
(2)11 月底检查结果:工作E 进度滞后1 个月,工作I 选度与原计划一致,工作]进度滞后3 个月。
3.(1)风雨结来后对脚手架再次进行检查验收正确。理由;遇有6 级及以上大风与大雨后应对脚手架进行检查和验收。
(2)需对脚手架进行检查验收的情况还有:①脚手架基础完工后,架体搭设前;
②作业层上施加荷载前;③每搭设完6~8m 的高度后;④达到设计高度后;⑤冻结地区解冻后;⑥停用超过1 个月的,
4.事件四中错误之处及其正确做法如下:
(1)错误之处;电梯工程验收总承包单位未参加。
正确做法:总承包单位应派人参加。
(2)错误之处:电梯安装单位将电梯工程有关资料移交给建设单位,正确做法:
电梯安装单位应将电梯工程有关资料移交给总承包单位。
