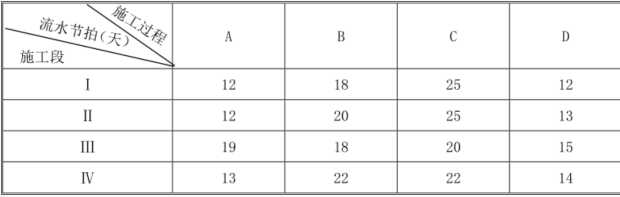

某广场地下车库工程,建筑面积 18000m2。建设单位和某施工单位根据《建设工程

admin2022-08-02  33

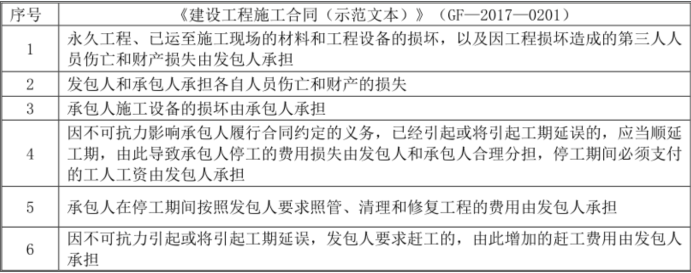

问题 某广场地下车库工程,建筑面积 18000m2。建设单位和某施工单位根据《建设工程施工合同(示范文本)》签订了施工承包合同,合同工期 140 天。工程实施过程中发生了下列事件:事件一:施工单位将施工作业划分为 A、B、C、D 四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:事件二:项目经理部根据有关规定,针对搭设高度 40m 的落地式钢管脚手架,编制了落地式钢管脚手架安全专项施工方案,经施工项目负责人批准后开始实施。事件三:在施工过程中,该工程所在地连续下了 6 天特大暴雨(超过了当地近 10 年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):(1)工程清理、恢复费用 18 万元;(2)施工机械设备重新购置和修理费用 29 万元;(3)人员伤亡善后费用 62 万元;(4)工期顺延 6 天。【问题】1.事件一中,列式计算 A、B、C、D 四个施工过程之间的流水步距分别是多少天?2.事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期要求?3.事件二中,指出专项施工方案实施中有无不妥之处?说明理由。4.事件三中,分别指出施工单位的索赔要求是否成立?说明理由。

选项

答案

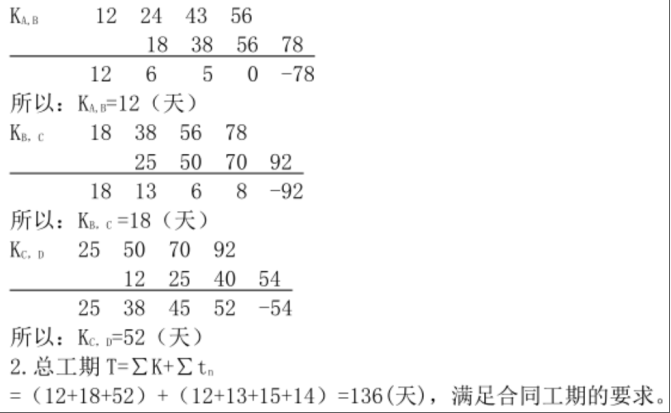

解析 1.(1)流水施工参数表转换如下:根据上表数据,按照累加数列错位相减取大差法,确定流水步距:①各施工过程流水节拍的累加数列:施工过程 A:12 24 43 56施工过程 B:18 38 56 78施工过程 C:25 50 70 92施工过程 D:12 25 40 54②错位相减,取最大值得流水步距:3.事件二中,工程专项施工方案仅经过施工项目负责人审核签字、加盖公章后开始实施不妥。理由:该工程专项施工方案不需专家论证,但专项施工方案应当经施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。4.(1)索赔成立。理由:按照施工合同法,不可抗力事件造成的工程清理、恢复费用,应由建设单位承担。(2)索赔不成立。理由:按照施工合同法,不可抗力事件造成的施工单位自有的机械损坏由施工单位自己承担。(3)索赔不成立。理由:不可抗力事件造成的人员伤亡由各单位自己承担。(4)索赔成立。理由:不可抗力事件造成的工期延后可进行工期顺延。【不可抗力】
转载请注明原文地址:https://tihaiku.com/jzgc/130487.html

最新回复(0)
