背景 某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始进
背景 某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始进
admin
2022-08-02
54
问题

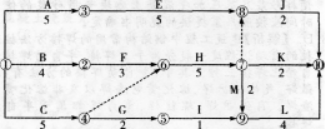

背景某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始进度计划网络图如下(单位:月)。
在施工过程中,发生了下列事件:事件1:由于该工程涉及某专利技术,进度计划网络图中的工作C、工作H和工作J需共用一台特殊履带吊装起重机械,而且按上述顺序依次施工,为此需要对初始网络图作调整。事件2:该特殊履带吊装起重机械租赁台班费用相当贵,而且无论是否使用,租赁费用从进场就开始计算,直到出场。施工单位为减少该特殊设备在现场的闲置时间,拟重新调整工作C的起止时间,以尽量压缩该特殊设备的租赁时间。事件3:工程竣工前,所有标准养护试件强度均符合设计要求,但部分同条件养护试件强度判定为不合格,监理工程师要求进行实体检测。施工单位认为应以标准养护试件强度为准,应判断结构符合要求。在建设单位的要求下,最终进行了结构实体检验,经检验合格,由建设单位组织竣工验收。【问题】1.绘出事件一中调整后的进度计划网络图,找出调整后网络图的关键线路(工作表示),并计算总工期。2.按事件一的网络图,如果各项工作均按最早开始时间安排,特殊起重机械的租赁时间为多长其中闲置时间多长3.事件二中,工作C应如何安排并说明理由。4.事件三中,监理工程师的要求是否妥当说明理由。结构实体检验应包括哪些内容
选项
答案
解析

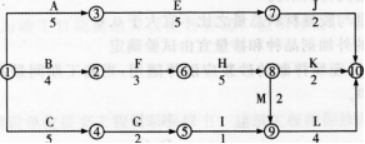

1.调整后的进度计划网络图如下。
调整后进度计划网络图的关键线路(工作表示): B→F→H→M→L。总工期为18个月。2.如果各项工作均按最早开始时间安排,特殊起重机械的租赁时间为14个月。设备闲置2个月。3.为了减少机械闲置时间,应将工作C开始时间往后推2个月。理由:工作C非关键工作,有2个月总时差;工作C与工作H之间机械闲置2个月;工作H与工作J之间机械不闲置,故工作C开始时间往后推2个月,如此机械可连续使用,无闲置时间。4.(1)监理工程师的要求妥当。理由:当未取得同条件养护试件强度或同条件养护试件强度不符合要求时,可采用回弹一取芯法进行实体检验。(2)结构实体检验应包括:混凝土强度、钢筋保护层厚度、结构位置与尺寸偏差以及合同约定的项目;必要时可检验其他项目。
转载请注明原文地址:https://tihaiku.com/jzgc/130457.html
本试题收录于:
一建建筑工程实务题库一级建造师分类
一建建筑工程实务
一级建造师
相关试题推荐
路堤施工中,采用土工合成材料加筋的主要目的是提高路堤的()。A、承载力 B、平
在道路施工时,路基压实作业要点是:合理选用压实机具、压实方法与压实厚度,达到所要
以下选项中不属于城镇道路路基工程施工流程的是()。A、路基施工 B、附属构筑物
以下选项中不属于城镇道路路基工程施工特点的是()。A、路基施工以人工作业为主,机
小型构筑物和地下管线是城镇道路路基工程中必不可少的部分,新建地下管线施工必须遵循
当路基施工现场地下水位较高、处于过湿状态时,可设置隔离层或采取疏干措施,在以下方
在正式进行路基压实前,有条件时应做试验段,以便取得路基或基层施工相关的技术参数。
以下关于热力管道施工正确的是()。A、管道的连接应采用焊接,管道与设备、阀门等
对于施工方案主要内容,以下表述正确的有()。A、施工方法(工艺)一经确定,机具
施工成本核算的对象是指在计算工程成本中,确定、归集和分配产生费用的具体对象,即产
随机试题
ThreeotherGiantsplayersmissedapieceofthemediasession,thoughtheywere
WhenthechildsawsomethingfierceandviolentonTV,hewould______underthe
WhichofthefollowingstatementsisINCORRECT?[originaltext]Alargeextinc
Todaywetakeforgrantedthatthemailwillbedelivereddailyatour
(2018年)根据我国申请人“受益所有人”身份判定的安全港条款,下列从中国取得股
根据《招标投标法》,建设单位需要对已发出的招标文件进行修改时,应当在招标文件要求
建设单位应当将大型的人员密集场所和其他特殊建筑工程的消防设计文件报送公安机关消防
可以出现肉芽肿的疾病有( )。A.风湿病 B.麻风病 C.肉样瘤病 D.
通过家庭()对客户的收入、支出和储蓄结构、状况进行分类、统计。A.资产负债表
孕妇,30岁。主诉乏力,易倦,检查血红蛋白低于正常。应该补充的物质是( )。A
最新回复
(
0
)
