某实施监理的工程,合同工期 15 个月,总监理工程师批准的施工进度计划如下图所示
某实施监理的工程,合同工期 15 个月,总监理工程师批准的施工进度计划如下图所示
admin
2022-08-02
42
问题
某实施监理的工程,合同工期 15 个月,总监理工程师批准的施工进度计划如下图所示:

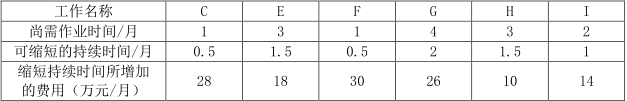

工程实施过程中发生了下列事件:事件 1:在第 5 个月初到第 8 个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截至第 8 个月末,未完工作尚需作业时间见表 1-1。施工单位按索赔程序向项目监理机构提出了工程延期的要求。事件 2:建设单位要求本工程仍按原合同工期完成,施工单位需要调整施工进度计划,加快后续工程进度。经分析得到的各工作有关数据见下表:
【问题】1.该工程施工进度计划中关键工作和非关键工作分别有哪些?C 和 F 工作的总时差和自由时差分别为多少?2.事件 1 中,逐项分析第 8 个月末 C、E、F 工作的拖后时间及对工期和后续工作的影响程度,并说明理由。3.针对事件 1,项目监理机构应批准的工程延期时间为多少?说明理由。4.针对事件 2,施工单位加快施工进度而采取的最佳调整方案是什么?相应增加的费用为多少?
选项
答案
解析
1.该工程施工进度计划中关键工作为 A、B、D、E、G、I,非关键工作为 C、F、H。
C 工作总时差 3 个月,自由时差 3 个月。F 工作总时差 3 个月,自由时差 2 个月。
2.事件 2 中,第 8 个月末 C、E、F 工作的拖后时间及对工期和后续工作的影响程度和理由如下。
(1)C 工作拖后时间为 3 个月,对工期和后续工作均无影响。
理由:C 工作应该在 6 月末完成,现在需要在 9 月末完成,因此,C 工作拖后时间为 3 个月;C 工作的总时差为 3 个月,不会影响工期;C 工作自由时差为 3 个月,不会影响后续工作。
(2)E 工作拖后时间为 2 个月,使工期和后续工作均延期 2 个月。
理由:E 工作应该在 9 月末完成,现在需要在 11 月末完成,因此,E 工作拖后时间为 2 个月;由于 E 工作为关键工作,所以会使工期和后续工作均延期 2 个月。
(3)F 工作拖后时间为 2 个月,对总工期和后续工作均无影响。
理由:F 工作应该在 7 月末完成,现在需要在 9 月末完成,因此,F 工作拖后时间为 2 个月;F 工作总时差为 3 个月,拖后 2 个月不会影响总工期,自由时差为 2 个月,拖后 2 个月不影响后续工作。
3.针对事件 1,项目监理机构应批准的工程延期时间为 2 个月。
理由:处于关键线路上的 E 工作拖后 2 个月,影响总工期 2 个月,其他工作没有影响工期。
4.针对事件 2,施工单位加快施工进度而采取的最佳调整方案是:I 工作缩短 1 个月,E 工作缩短 1 个月。相应增加费用=14+18=32(万元)。
转载请注明原文地址:https://tihaiku.com/jzgc/130432.html
本试题收录于:
一建建筑工程实务题库一级建造师分类
一建建筑工程实务
一级建造师
相关试题推荐
路基施工时挖土路基的施工要点包括()。A、根据测量中线和边桩开挖 B、压路机不
对于季节性冻土,为了防止路面因路基冻胀发生变形而破坏,在路基施工中以下说法正确的
在大规模的道路工程中常会遇到软土路基,而常用的处理方法有()等。A、换填法 B
土的路用工程基本指标有()等。A、天然密度 B、孔隙率 C、细度模数 D、
在正式进行路基压实作业前,有条件时应做试验段,以便取得路基或基层施工相关的技术参
当管道位于路基范围内时,施工时应采取适当作业原则,以下说法不正确的是()。A、管
以下选项中不属于城镇道路路基工程施工流程的是()。A、路基施工 B、附属构筑物
小型构筑物和地下管线是城镇道路路基工程中必不可少的部分,新建地下管线施工必须遵循
当路基施工现场地下水位较高、处于过湿状态时,可设置隔离层或采取疏干措施,在以下方
在正式进行路基压实前,有条件时应做试验段,以便取得路基或基层施工相关的技术参数。
随机试题
Cross-CulturalCommunicationMulticulturalismisarealityinNorthAmerica.It
HowmanyEnglishwordsyou(learn)______bytheendoflastterm?hadlearnt/lea
下列属于专利法定义的发明创造的是()A.—部旷世经典的人物传记 B.一种高
由于工程质量形成的影响因素多,因此,对工程质量状况的调查和质量问题的分析,必须分
电泳迁移率(μ)的单位是A.B.C.D.E.以上都不对
奎尼丁与强心甘联合应用,后者的血药浓度会A.不变 B.不确定 C.先升高后降
根据继电保护和安全自动装置缺陷通用归类原则,继电保护和安全自动装置与自动化系统通
168)在高频通道上进行测试工作时,选频电平表应使用替代法。()
(2017年真题)2017年2月10日,甲公司向乙公司签发一张金额为
关于公司财务会计报告公告的说法,正确的是( )。A.股份有限公司的财务会计报告应
最新回复
(
0
)
