问题 (2012年真题)背景资料  某大学城工程,包括结构形式与建设规模一致的四栋单体建筑。每栋建筑面积为21000m2,地下2层,地上18层,层高4.2m,钢筋混凝土框架-剪力墙结构。A施工单位与建设单位签订了施工总承包合同,合同约定,除主体结构外的其他分部分项工程施工,总承包单位可以自行依法分包,建设单位负责供应油漆等部分材料。  合同履行过程中,发生了下列事件:  事件一:A施工单位拟对四栋单体建筑的某分项工程组织流水施工,其流水施工参数如下表:  其中:施工顺序Ⅰ→Ⅱ→Ⅲ;施工过程Ⅱ与施工过程Ⅲ之间存在工艺间隔时间1周。【问题】  1.事件一中,最适宜采用何种流水施工组织形式?除此之外,流水施工通常还有哪些基本组织形式?  2.绘制事件一中流水施工进度计划横道图,并计算其流水施工工期。

选项

答案

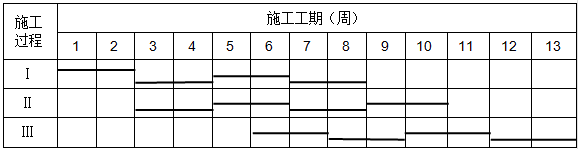

解析  1.事件一中,最适宜采用等节奏流水施工组织形式,除此之外还有异节奏流水施工(成倍流水)、无节奏流水施工组织形式。  2.流水施工进度计划横道图工期T=(m+n-1)×K+ΣG=(4+3-1)×2+1=13(周)
