问题

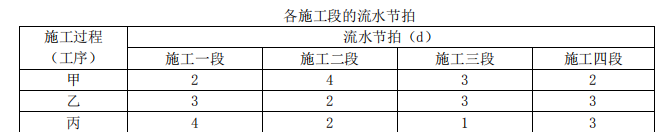

某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。按相关规范规定,施工过程乙完成后其相应施工段至少要养护 2d,才能进入下道工序。为了尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完成之前 1d 提前插入施工。
【问题】(1)该工程应采用何种的流水施工模式。(2)计算各施工过程间的流水步距和总工期。(3)试编制该工程流水施工计划图。
选项
答案
解析
(1)根据工程特点,该工程只能组织无节奏流水施工。(2)求各施工过程之间的流水步距:1)各施工过程流水节拍的累加数列

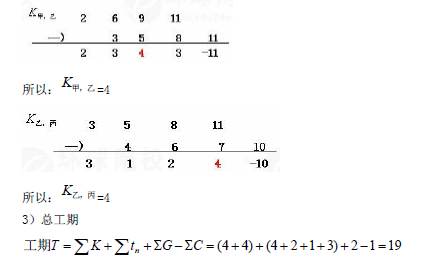

2)错位相减,取最大得流水步距
(3)流水施工计划图如下所示。
转载请注明原文地址:https://tihaiku.com/jzgc/129719.html
本试题收录于:
一建建筑工程实务题库一级建造师分类
一建建筑工程实务
一级建造师
相关试题推荐
项目部对工程施工质量检验与验收资料主要包括()。A、工序质量检验评定资料 B
施工技术资料在形成的全过程中不得任意()。A、涂改 B、抽撤 C、伪造
工程档案资料应按单位工程组卷,一般由封面、目录和()顺序排列。A、文件材料
以下属于由建设单位编制的工程竣工验收报告内容是()。A、工程勘察、设计、施工、
关于市政工程项目职业健康安全管理体系,说法错误的是()。A、职业健康安全管理体
工程建设要通过环境评估,其中市政公用工程主要涉及城市()保护问题。A、噪声和振
文明施工是企业环境管理体系的—个重要部分,市政公用工程文明施工应包括()。A、
项目安全控制工作步骤是确定施工安全管理目标、编制安全保证计划以及()。A、验证
盾构在以下()地段和地质条件施工时,必须采取施工措施确保施工安全。A、覆土厚度
喷锚暗挖隧道施工应充分利用围岩自承作用,开挖后及时施工初期支护结构并适时()。A
随机试题
Unlikeanearthquake,ademographicdisasterdoesnotstrikewithoutwarning
Whiletheworld’sflufightershaveconcentratedoncounteringtheH1N1swine
三个平面x=cy+bz,y=az+cx,z=bx+ay过同一直线的充要条件是(
钢件或铝件水浸探伤时,始脉冲和工件表面反射波之间显示的水层反射间隔很宽,这是由于
Thankyouforthe__________youdidmeto
患者,女,32岁,急性肾盂肾炎入院,经治疗一段时间后,今日出院,护士做出院教育时
2015年,某省工业企业全年实现主营业务收入37864亿元、税金1680亿元、利
关于民事权利主体,下列说法不正确的是( )。A.自然人是指基于人类自然规律而出
相比于普通股筹资,下列属于可转换债券筹资的优点有( )。A.筹资灵活性 B.
早产儿指甲外观特点是A.指甲硬 B.反甲 C.甲面多白纹 D.指甲未达指尖
最新回复
(
0
)
