某工程包括三个结构形式与建造规模完全一样的单体建筑,共由五个施工过程组成, 分别

admin2022-08-02  39

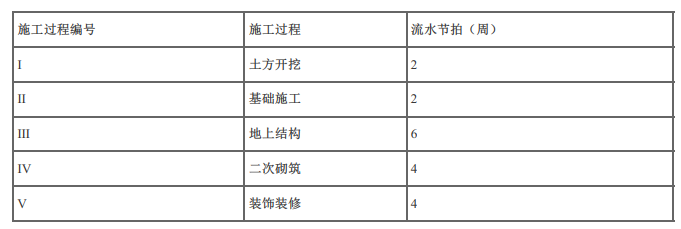

问题 某工程包括三个结构形式与建造规模完全一样的单体建筑,共由五个施工过程组成, 分别为:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。根据施工工艺要求,地上结构、二次砌筑两施工过程间时间间隔为2周。现在拟采用五个专业工作队组织施工,各施工过程的流水节拍见下表:问题:(1)计算总工期并绘制其流水施工进度计划横道图。(2)宜采用何种流水施工形式并简述理由。(3)根据采用的流水施工形式绘制施工进度计划并计算工期。

选项

答案

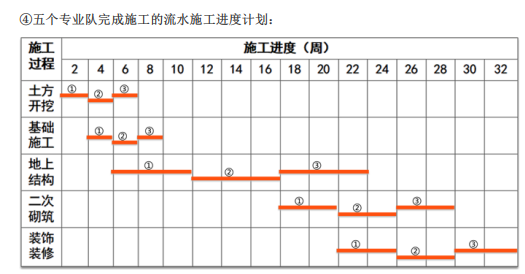

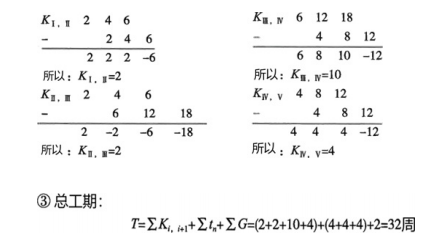

解析 (1)以上流水是异节奏流水施工。采用“累加数列、错位相减、取最大值法(简称‘大差法’),计算流水步距和总工期:①各施工过程流水节拍的累加数列:施工过程I: 2 4 6施工过程II: 2 4 6施工过程III:6 12 18施工过程IV: 4 8 12施工过程V: 4 8 12②错位相减,取最大值得流水步距:(2)本工程比较适合采用成倍节拍流水施工。理由:因五个施工过程的流水节拍分别为2、2、6、4、4, 存在最大公约数2, 所以本工程组织成倍节拍流水施工最理想。(3)如采用成倍节拍流水施工,则应增加相应的专业队。流水步距:K=min(2, 2, 6, 4, 4)=2周。确定专业队数:bI=2/2=1;bII=2/2=1;bIII=6/2=3;bIV=4/2=2;bV=4/2=2;故:专业队总数N=1+1+3+2+2=9T=(M+N-1)K+ΣG=(3+9-1)×2+2=24周。
