某施工单位承接了某项工程的总包施工任务,该工程由A、B、C、D四项工作组成,施工

admin2022-08-02  31

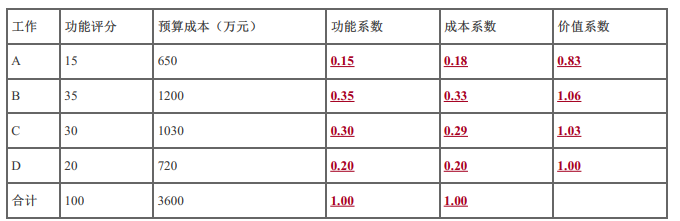

问题 某施工单位承接了某项工程的总包施工任务,该工程由A、B、C、D四项工作组成,施工场地狭小。为了进行成本控制,项目经理部对各项工作进行了分析,其结果见下表:问题:1. 计算A、B、C、D四项工作的评价系数、成本系数和价值系数(计算结果保留小数点后两位)。2. 在A、B、C、D四项工作中,施工单位应首选哪项工作作为降低成本的对象?说明理由。

选项

答案

解析 1.各工作评价系数、成本系数和价值系数计算见下表:2. 施工单位应首选A工作作为降低成本的对象。理由:A工作价值系数低,降低成本潜力大。
转载请注明原文地址:https://tihaiku.com/jzgc/129566.html

最新回复(0)
